W celu świadczenia usług na najwyższym poziomie stosujemy pliki cookies. Korzystanie z naszej witryny oznacza, że będą one zamieszczane w Państwa urządzeniu. W każdym momencie można dokonać zmiany ustawień Państwa przeglądarki. Zobacz politykę cookies.
Powrót

Realizacja Programu Budowy Dróg Krajowych w woj. kujawsko-pomorskim

07.07.2021

Kontynuujemy realizację zadań z rządowego Programu Budowy Dróg Krajowych na lata 2014-23 (z perspektywą do 2025). Trwa budowa trzech ostatnich odcinków priorytetowej dla woj. kujawsko-pomorskiego drogi ekspresowej S5. Ogłosiliśmy też przetargi na trzy z czterech odcinków S10 Bydgoszcz - Toruń.

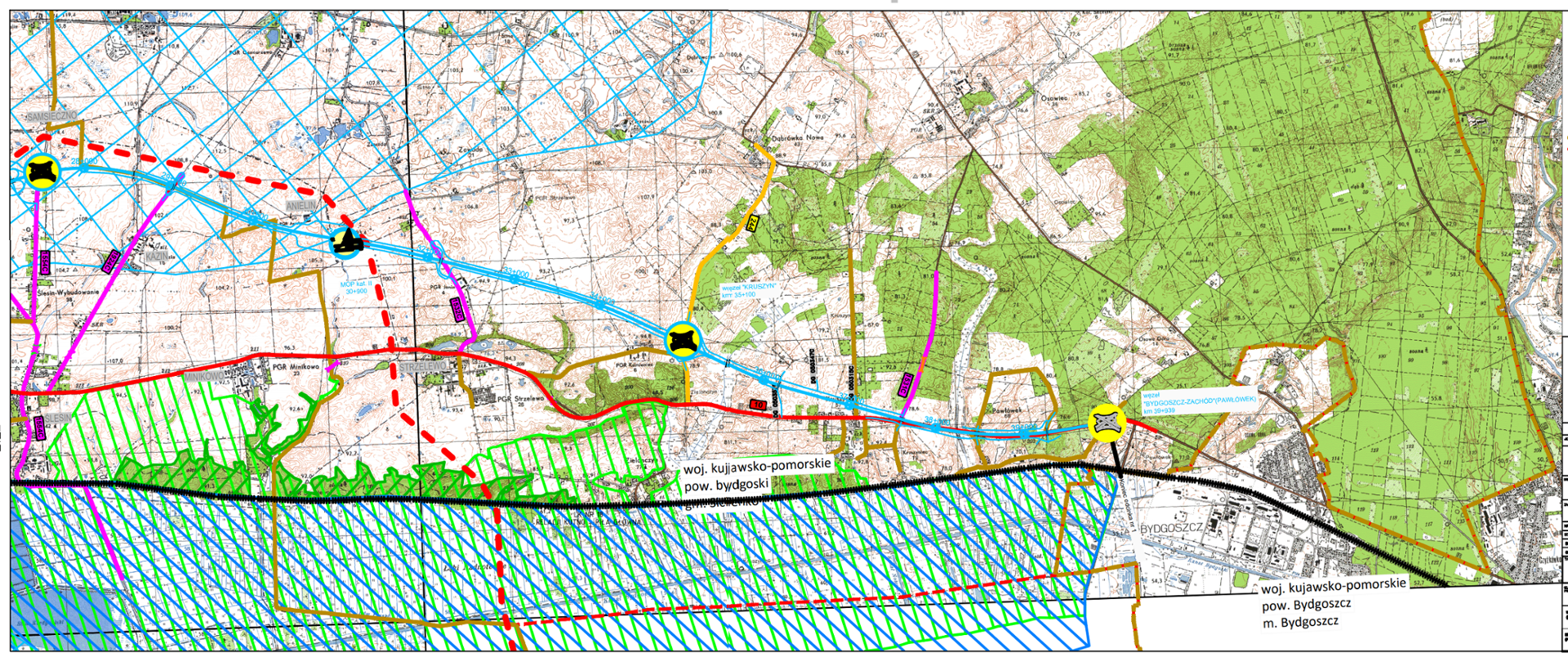

Grafika przedstawiająca przebieg wariantu błękitnego drogi ekspresowej S10 od węzła Bydgoszcz Zachód do planowanego węzła Ślesin

S5

Budowa drogi ekspresowej S5 została podzielona na siedem odcinków realizacyjnych, z czego cztery zostały do tej pory oddane do ruchu. Na pozostałych trzech odcinkach, na których konieczne było ogłoszenie przetargów na nowego wykonawcę, trwają prace budowlane. Nowi wykonawcy kontynuują prace od wiosny ubiegłego roku. Droga S5 połączy Wrocław, Poznań i Bydgoszcz z autostradą A1 w okolicy Grudziądza. Łączny koszt inwestycji to ok. 3,4 mld zł, z czego dofinansowanie z Europejskiego Funduszu Rozwoju Regionalnego i Funduszu Spójności w ramach Programu Operacyjnego Infrastruktura i Środowisko to prawie 1,8 mld zł.

 S5 Nowe Marzy - Świecie Południe 

Nowy wykonawca - firma Budimex - kontynuuje prace od wiosny 2020 r. na całym odcinku przyszłej drogi ekspresowej S5 o długości 23,3 km. Od zakończenia przerwy zimowej, trwającej do 15 marca, wykonawca dokonał szeregu zmian organizacji ruchu. Wprowadzono ruch na nową jezdnię przyszłej drogi ekspresowej i otwarto nowe fronty robót. Pod koniec wakacji planowane jest otwarcie łącznic na węźle Świecie Południe, które ułatwią wjazd do Świecia od strony Bydgoszczy. Na koniec czerwca br. zaawansowanie rzeczowe wyniosło prawie 35 proc. Planowany termin otwarcia drogi to III kwartał 2022 r. 

Budowa odcinka na YouTube

Strona kontraktu  

GDDKiA



 S5 Świecie Południe - Bydgoszcz Północ 

Od przejęcia wiosną ubiegłego roku placu budowy przez nowego wykonawcę (konsorcjum firm Kobylarnia i Mirbud), prace kontynuowane są na całym odcinku S5 Świecie Południe - Bydgoszcz Północ. Droga, poza krótkim fragmentem w m. Borówno, powstanie po śladzie DK5. To wymusiło na wykonawcy, podobnie jak w przypadku odcinka Nowe Marzy - Świecie Południe, dokonanie szeregu zmian w organizacji ruchu w celu otwarcia nowych frontów robót. W marcu br. wykonawca osiągnął kamień milowy w postaci uzyskania pozwolenia na użytkowanie przejścia dla zwierząt PZ2-7a, znajdującego się w okolicy węzła Bydgoszcz Północ. Jest jedno z największych tego typu przejść w Polsce. Zaawansowanie rzeczowe na koniec maja wynosiło prawie 31 proc. Planowane zakończenie budowy ponad 22-kilometrowego odcinka to III kwartał 2022 r.

Budowa odcinka na YouTube

Strona kontraktu  

GDDKiA



S5 Bydgoszcz Błonie - Szubin Północ 

To trzeci z odcinków, na którym prace kontynuuje nowy wykonawca (konsorcjum firm Kobylarnia i Mirbud), z którym podpisaliśmy umowę wiosną 2020 r. Droga stanowi ostatni brakujący łącznik S5 między Bydgoszczą a Poznaniem i dalej Wrocławiem. Zaawansowanie rzeczowe na koniec maja wynosiło ponad 55 proc. Prace kontynuowane są na całym odcinku. Przewidywane otwarcie tego prawie 10-kilometrowego odcinka to IV kwartał 2021 r.

Budowa odcinka na YouTube

Strona kontraktu  

Przygotowujemy do budowy kolejne inwestycje

W trakcie przetargu, w którym zostanie wyłoniony wykonawca dokumentacji, znajduje się kontynuacja drogi S5, która w przyszłości połączy A1 w okolicach Grudziądza z S5 w Wirwajdach niedaleko Ostródy.

W połowie czerwca br. ruszyły przetargi na projekt i budowę drogi ekspresowej S10 Bydgoszcz - Toruń. Zadanie jest podzielone na cztery odcinki realizacyjne drogi S10. Droga o łącznej długości ok. 50 km, łącząca dwa największe miasta województwa, powstanie do 2026 r.

30 czerwca złożyliśmy wniosek do Regionalnej Dyrekcji Ochrony Środowiska (RDOŚ) w Bydgoszczy o wydanie decyzji środowiskowej dla budowa drogi ekspresowej S10 Wyrzysk – Bydgoszcz

Trwa również postępowanie w sprawie decyzji środowiskowej dla obwodnicy Sępólna Krajeńskiego w ciągu drogi krajowej nr 25, które prowadzi RDOŚ w Bydgoszczy. Druga obwodnica w ciągu DK25 wyprowadzi ruch z Kamienia Krajeńskiego.

W ramach rządowego Programu budowy 100 obwodnic 14 czerwca podpisaliśmy umowy z wykonawcami dokumentacji dla dwóch obwodnic – Lipna oraz Kowalewa Pomorskiego. Tym samym wszystkie sześć obwodnic w województwie, o łącznej długości ok. 42 km, weszły w etap opracowania dokumentacji.

Szerzej o przygotowaniu inwestycji pisaliśmy tutaj

drogi.gddkia.gov.pl - nowy serwis już działa! 

Planujesz dłuższą podróż samochodem po drogach krajowych i chcesz wiedzieć, jakich utrudnień możesz się spodziewać na trasie? Interesują Cię warunki pogodowe lub obrazy z kamer na drogach krajowych? Zauważyłeś uszkodzony element infrastruktury drogowej lub nawierzchni i chciałbyś to zgłosić do najbliższego oddziału GDDKiA? Te i wiele innych informacji oraz funkcji dostępnych jest pod jednym adresem - drogi.gddkia.gov.pl.  Bądź na bieżąco z komunikatami GDDKiA.

Obserwuj nas w mediach społecznościowych FacebookTwitter i Instagram.

Zdjęcia (4)

{"register":{"columns":[]}}
