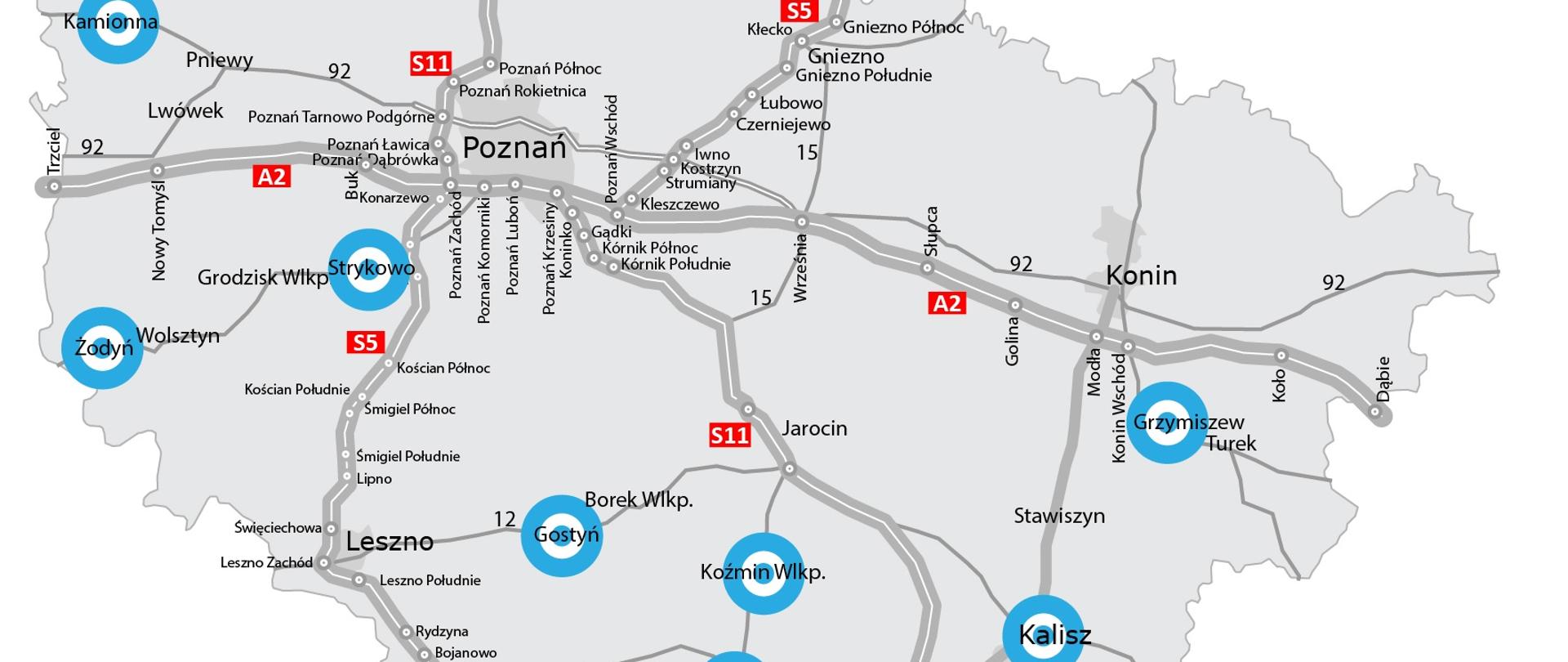

Program budowy 100 obwodnic w województwie wielkopolskim
13.09.2021
Osiem obwodnic wielkopolskich miast zostało ujętych w rządowym Programie budowy 100 obwodnic na lata 2020-2030. Obwodnice Żodynia, Grzymiszewa, Gostynia są w realizacji. Dla obwodnicy Strykowa trwa postępowanie przetargowe na projekt i budowę. Dla pozostałych czterech obwodnic trwa etap przygotowania dokumentacji.
Realizacja
Obwodnica Żodynia
22 kwietnia br. podpisaliśmy umowę na zaprojektowanie i budowę obwodnicy Żodynia w ciągu drogi krajowej nr 32. Obwodnica realizowana jest w systemie Projektuj i buduj, co oznacza, że wykonawca (firma INFRAKOM Kościan) ma zaprojektować, uzyskać wszystkie niezbędne decyzje administracyjne, a następnie wybudować obwodnicę Żodynia. Umowa opiewa na kwotę blisko 32,7 mln zł.
Na prace projektowe oraz uzyskanie decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) przewidujemy ok. 17 miesięcy. Wydanie tej decyzji rozpocznie procedurę odszkodowawczą dla dotychczasowych właścicieli nieruchomości, a wykonawca ruszy z budową. Kierowcy z nowej trasy skorzystają w połowie 2024 r., co będzie oznaczało również wyprowadzenie ruchu tranzytowego z Żodynia.
Więcej informacji na temat tej inwestycji dostępne TUTAJ.
Obwodnica Gostynia
30 czerwca br. podpisaliśmy umowę na zaprojektowanie i budowę 17-kilometrowej obwodnicy Gostynia w ciągu drogi krajowej nr 12 (DK12). Inwestycję za ok. 246,8 mln zł zrealizuje wyłonione w przetargu konsorcjum firm Mirbud (lider) i Kobylarnia (partner).
Zadaniem wykonawcy będzie opracowanie projektu budowlanego w oparciu o wykonaną już Koncepcję programową, uzyskanie decyzji ZRID i wybudowanie obwodnicy. Prace powinny zostać zrealizowane w ciągu 36 miesięcy od podpisania umowy z wyłączeniem okresów zimowych w czasie robót budowlanych. Nową drogą pojedziemy w I kwartale 2025 roku. Więcej informacji na ten temat dostępne TUTAJ.
Obwodnica Grzymiszewa
28 czerwca br. podpisaliśmy umowę na zaprojektowanie i budowę około 1,5-kilometrowej obwodnicy Grzymiszewa w ciągu drogi krajowej nr 72 (DK72). Wykonawcą inwestycji jest konsorcjum firm Polimex Infrastruktura (lider) i Polimex Mostostal (partner).
Umowa o wartości ponad 18 mln zł zostanie zrealizowana w ciągu 27 miesięcy od daty jej zawarcia. 10 miesięcy po podpisaniu umowy wykonawca ma złożyć wniosek o wydanie decyzji ZRID, po uzyskaniu której możliwe będzie rozpoczęcie prac w terenie. Zakończenie wszystkich prac przewidywane jest w II kwartale 2024 r. W ramach umowy wykonawca przygotuje projekt budowlany, uzyska niezbędne decyzje, a następnie wybuduje drogę. Więcej informacji na ten temat dostępne TUTAJ.
Obwodnica Strykowa
30 lipca br. poznaliśmy oferty w toczącym się postępowaniu przetargowym na zaprojektowanie i budowę obwodnicy Strykowa w ciągu drogi krajowej nr 32 (DK32). Zainteresowanych wykonaniem zadania jest sześć podmiotów. Zadanie obejmuje zaprojektowanie, uzyskanie wszystkich niezbędnych decyzji administracyjnych i budowę ponad 3 km obwodnicy. Będzie ona przebiegać po południowej stronie Strykowa i poprzez ronda włączy się do istniejącej drogi krajowej nr 32. Szczegóły dostępne TUTAJ.
Przygotowanie
Obwodnica Kamionnej
31 sierpnia br. podpisaliśmy umowę na wykonanie Koncepcji programowej wraz z materiałami do decyzji o środowiskowych uwarunkowaniach (DŚU) dla budowy obwodnicy miejscowości Kamionna w ciągu drogi krajowej nr 24. Wykonawca - firma SMP Projektanci - opracuje dokumentację przygotowawczą za kwotę blisko 900 tys. zł.
Zadanie polega na opracowaniu dokumentacji określającej przebieg obwodnicy miejscowości Kamionna w ciągu DK24 w stopniu szczegółowości pozwalającym na uzyskanie DŚU. Wykonawca na realizację przedmiotu zamówienia będzie miał 38 miesięcy od daty podpisania umowy. Dotychczas została wykonana inwentaryzacja przyrodnicza. Kolejnym etapem, po uzyskaniu decyzji środowiskowej, będzie ogłoszenie przetargu na realizację w formule Projektuj i buduj.
Obwodnica Krotoszyna, Zdun i Cieszkowa
27 sierpnia br. podpisaliśmy umowę na opracowanie dokumentacji dla budowy obwodnicy Krotoszyna, Zdun i Cieszkowa w ciągu drogi krajowej nr 15. Zadanie obejmuje wykonanie Studium techniczno-ekonomiczno-środowiskowego z elementami Koncepcji programowej wraz z materiałami do uzyskania decyzji środowiskowej dla 19-kilometrowej obwodnicy. Wykonawca, firma Lafrentz Polska, na realizację zamówienia będzie miał 36 miesięcy od daty podpisania umowy. Wartość umowy to 4,1 mln zł.
Obwodnica Kalisza
Obecnie trwa ostatnia faza przygotowania STEŚ, w tym prace analityczne zmierzające do wytypowania najkorzystniejszego wariantu przebiegu drogi.
Obwodnica Koźmina Wielkopolskiego
W dniu 27 sierpnia br. Burmistrz Miasta i Gminy Koźmin Wielkopolski wydał decyzję o środowiskowych uwarunkowaniach dla budowy tej obwodnicy w ciągu DK15. Decyzja ta ostatecznie zatwierdzi przebieg drogi i pozwoli na ogłoszenie postępowania przetargowego na realizację inwestycji w systemie Projektuj i buduj jeszcze w tym roku.
Cel
Głównym beneficjentem rządowego Programu budowy 100 obwodnic są mieszkańcy miast i miejscowości, którzy szczególnie odczuwają skutki intensywnego ruchu drogowego. Podstawowym celem budowy obwodnic jest wyprowadzenie ruchu tranzytowego z centrów miast. Dzięki temu zwiększy się bezpieczeństwo kierowców i podróżnych, a także mieszkańców poszczególnych miejscowości. Koszt realizacji rządowego Programu budowy 100 obwodnic na lata 2020-2030 został oszacowany na blisko 28 mld zł.
Współpraca z samorządami
Dotychczasowe doświadczenia przy realizacji całego procesu inwestycyjnego pokazały, jak ważna jest współpraca i komunikacja z poszczególnymi samorządami i społecznościami lokalnymi na wszystkich etapach inwestycji drogowych. Większość inwestycji z Programu budowy 100 obwodnic jest na etapie przygotowania. Opracowywane są studia korytarzowe, STEŚ lub STEŚ-R.
Ważne jest także, aby dotrzeć z informacjami o przyszłej obwodnicy do lokalnych społeczności, co pozwoli sprawnie przeprowadzić proces przygotowawczy. GDDKiA jest otwarta na współpracę i liczy na głosy i uwagi samorządów oraz wszystkich mieszkańców zainteresowanych budową obwodnic. Pozostajemy z władzami samorządów w stałym kontakcie.
Poniżej publikujemy pismo Generalnego Dyrektora Dróg Krajowych i Autostrad do władz samorządowych.
Materiały
pismo do władz samorządowychPO.pdf 2.06MB
