Rusza budowa kolejnego odcinka szlaku Via Carpatia na Podkarpaciu
21.04.2023
Rozpoczynamy budowę ponad 10-kilometrowego odcinka drogi ekspresowej S19 między węzłami Krosno i Miejsce Piastowe. Zakończenie prac zaplanowano w III kwartale 2025 roku.
Jest ZRID, można budować
Odcinek drogi ekspresowej S19 od węzła Krosno do węzła Miejsce Piastowe realizowany jest w systemie Projektuj i buduj. Wykonawca, konsorcjum Aldesa Construcciones Polska i Aldesa Construcciones, opracował już dokumentację techniczną, uzyskał decyzję o zezwoleniu na realizację inwestycji drogowej (ZRID), a teraz rozpoczyna prace budowlane.
Po zakończeniu budowy, do zadań wykonawcy należeć będzie opracowanie dokumentacji powykonawczej oraz uzyskanie decyzji o pozwoleniu na użytkowanie. Wartość kontraktu to 365 074 863,34 zł.
Zakres prac
W ramach zadania wybudowany zostanie nowy odcinek drogi ekspresowej o przekroju dwujezdniowym, po dwa pasy ruchu w obu kierunkach, wraz z pasem awaryjnym. Powstaną dwa węzły drogowe: Krosno i Miejsce Piastowe. Węzeł Krosno połączy drogę ekspresową S19 z drogą krajową nr 19 i drogą powiatową nr 1973R, natomiast węzeł Miejsce Piastowe stanowić będzie połączenie z drogą krajową nr 28.
Zakres prac obejmie także budowę obiektów inżynierskich, w tym dziewięciu mostów, trzech wiaduktów w ciągu drogi ekspresowej, czterech wiaduktów nad drogą ekspresową, czterech przejść dla zwierząt oraz jeden przepust pod trasą główną. W miejscowości Widacz droga ekspresowa poprowadzona zostanie wiaduktem nad linią kolejową nr 108 relacji Stróże - Krościenko. Droga zostanie wyposażona również w urządzenia BRD oraz ochrony środowiska. Przebudowane lub rozbudowane zostaną kolidujące drogi poprzeczne, a także infrastruktura techniczna oraz cieki wodne i urządzenia melioracyjne. W celu realizacji zadań związanych z bieżącym utrzymaniem drogi, wybudowany zostanie Obwód Drogowy zlokalizowany w miejscowości Miejsce Piastowe.
Wyzwanie na budowie
Odcinek drogi ekspresowej S19 Krosno - Miejsce Piastowe przebiega przez tereny płaskie, wykorzystywane w dużej mierze rolniczo. Na południowej części odcinka występują tereny bardziej zróżnicowane morfologicznie, gdzie trasa przecina liczne kotliny i doliny rzeczne. Pod względem geologicznym, obszar inwestycji charakteryzuje się skomplikowaną budową związaną z występowaniem utworów fliszu karpackiego (naprzemianlegle ułożone warstwy skał osadowych).
Największym wyzwaniem dla Wykonawcy są warunki gruntowo - wodne. Wysoki stan wód opadowych (zastoiska wodne, namoknięty teren) będzie znacznym utrudnieniem przy wejściu w teren i prowadzeniu robót ziemnych, szczególnie w rejonie wykopów.
W bezpośrednim sąsiedztwie inwestycji występuje teren predysponowany osuwiskowo, na którym może dochodzić do zjawisk i procesów geodynamicznych. W związku z tym, na etapie prac przygotowawczych, wykonano w szerokim zakresie rozpoznanie budowy geologicznej podłoża. W ramach tych prac wykonano 1262 otwory badawcze o łącznym metrażu wierceń wynoszącym 9,5 km oraz 467 sondowań sprawdzających o łącznym metrażu wynoszącym 1,4 km.
Realizowane i planowane do wykonania roboty

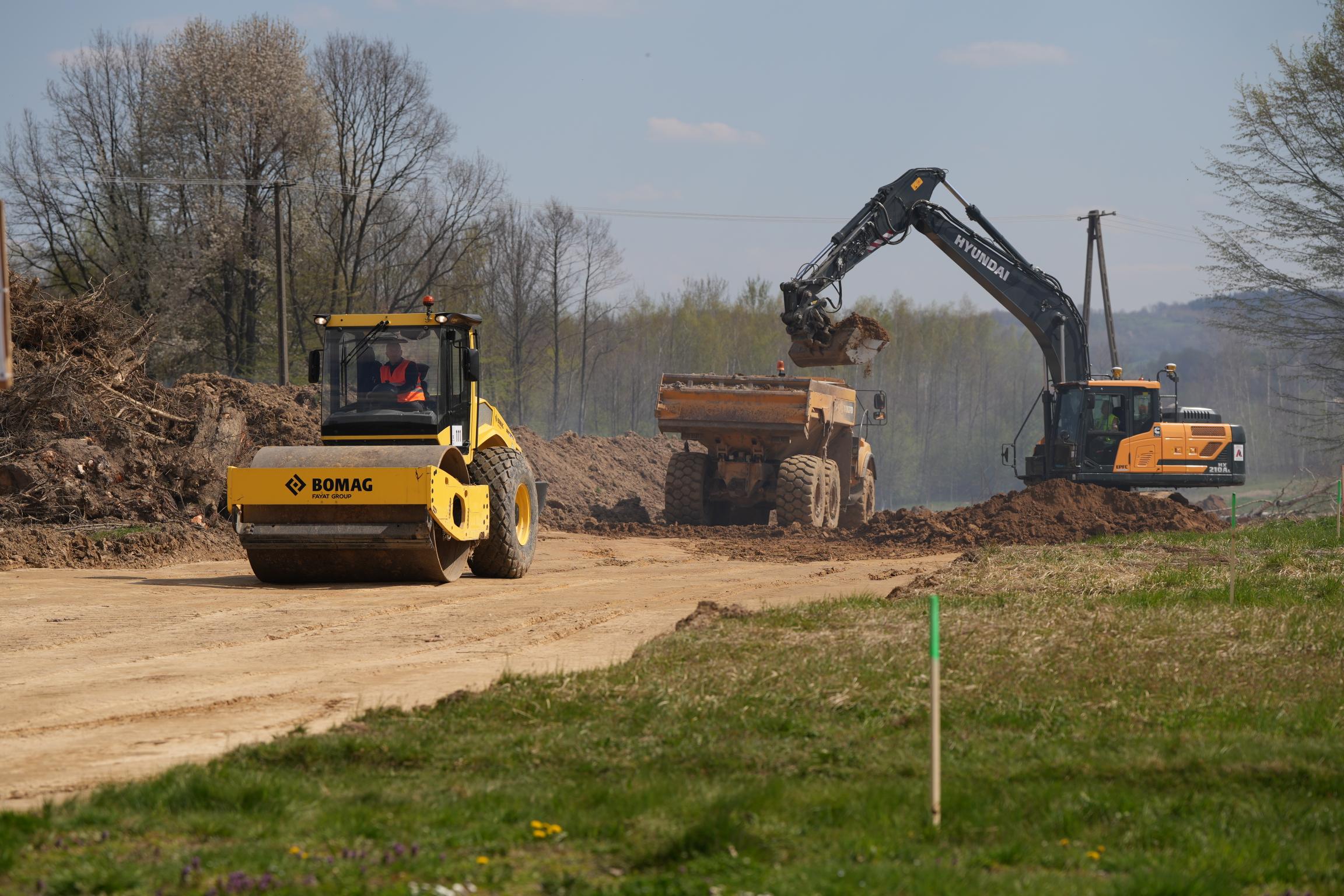

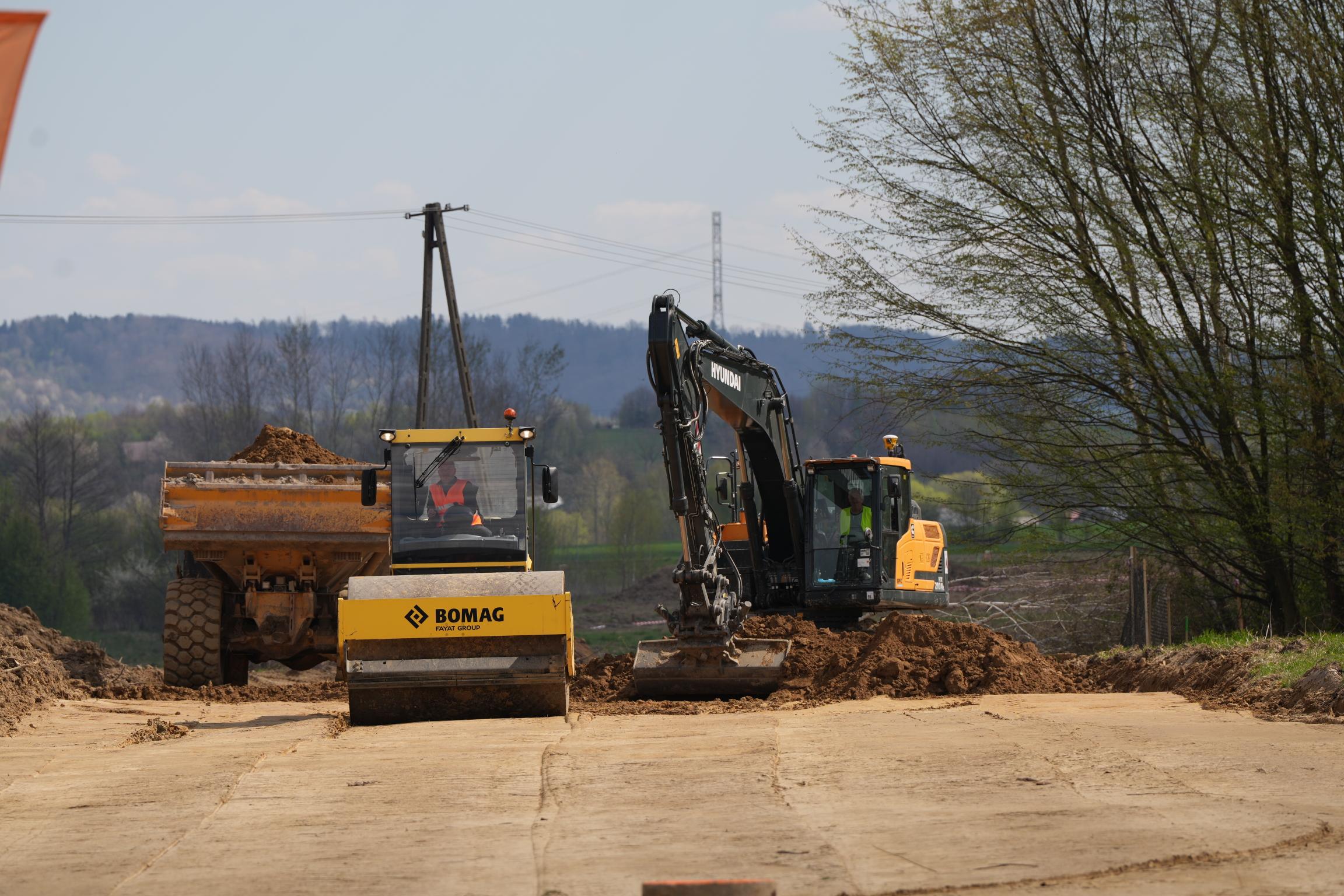

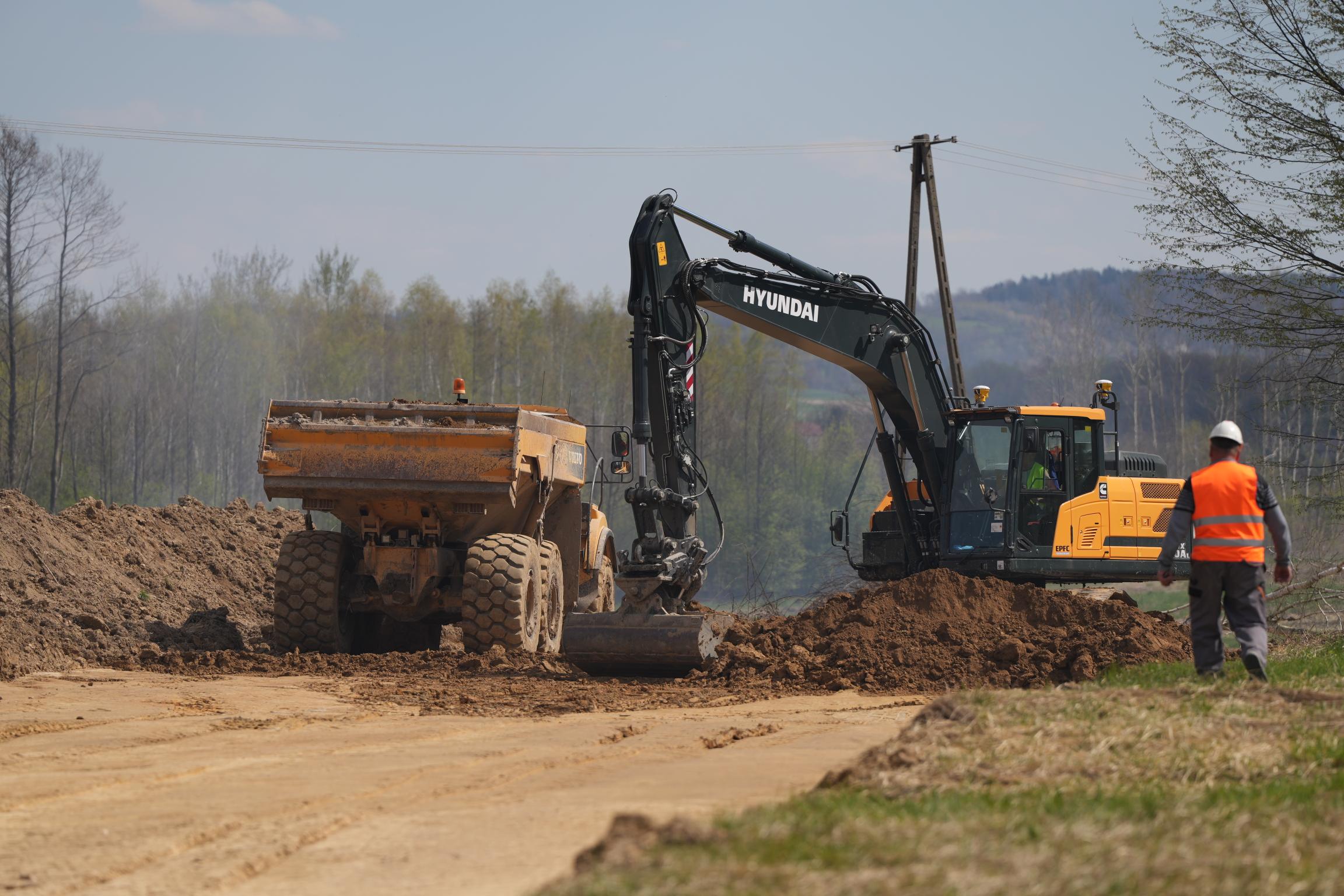

Na budowie zostatało przeprowadzone już rozpoznanie saperskie terenu, niezbędne inwentaryzacje i obserwacje przyrodnicze oraz wyniesienie pasa drogowego w terenie. Trwają ratownicze archeologiczne badania wykopaliskowe na ostatnim stanowisku w Miejscu Piastowym. Prace na pozostałych dwóch stanowiskach, które wskazał Podkarpacki Wojewódzki Konserwator Zabytków, zostały zakończone. Wykonawca robót oraz Lasy Państwowe zakończyli wycinkę terenów zadrzewionych i zakrzaczonych. Obecnie trwa oczyszczanie terenu z korzeni, karpin oraz gałęzi a także wywożenie pozyskanego drewna. Wykonawca przygotowuje plac budowy wraz z zapleczem. Realizowane są drogi technologiczne wzdłuż trasy, a także pierwsze roboty ziemne, czyli odhumusowanie terenu. Rozpoczęły się również roboty rozbiórkowe budynków mieszkalnych kolidujących z budowaną trasą.
Budowa S19 w liczbach
W ramach prowadzonych robót zaplanowano wykonanie ok. 833 tys. m3 nasypów i prawie 720 tys. m3 wykopów, a także wbudowanie ok. 2380 ton stali oraz 17 800 m3 betonu. Planowane jest również ułożenie 185 tys. t masy bitumicznej. Wybudowanych zostanie 1,86 km dróg poprzecznych i ponad 20 km jezdni dodatkowych. Dodatkowo, w celu skomunikowania placu budowy, powstanie 19 km dróg technologicznych.
Komfort i bezpieczeństwo
Dzięki budowie drogi ekspresowej S19 ruch tranzytowy zostanie wyprowadzony z centrum miejscowości położonych wzdłuż istniejącej DK19. Obecnie duży ruch pojazdów powoduje znaczną uciążliwość dla mieszkańców - wypadki, hałas oraz spaliny. Nowa trasa skróci także czas przejazdu na osi północ-południe i zwiększy bezpieczeństwo wszystkich użytkowników drogi. Wpłynie na poprawę ruchu zarówno lokalnego, jak i tranzytowego.
Via Carpatia
Droga ekspresowa S19 to element międzynarodowego szlaku Via Carpatia, łączącego Europę Północną i Południową. W Polsce trasa ta będzie miała około 700 km długości. W jej skład wchodzą odcinki dróg ekspresowych S61, S16 i S19, pomiędzy miejscowościami Budzisko (granica państwa), Suwałki, Ełk, Białystok, Lublin, Rzeszów, Barwinek (granica państwa). Droga będzie docelowo przebiegać przez teren pięciu województw - podlaskiego, warmińsko-mazurskiego, mazowieckiego, lubelskiego i podkarpackiego.
W woj. podkarpackim S19 będzie miała docelowo długość ok. 169 km, a tak przedstawia się stan jej realizacji w naszym województwie:
- 81,8 km - oddane do ruchu (odcinki: Lasy Janowskie - Rzeszów Południe),
- 72,9 km - w realizacji (w budowie: Rzeszów Południe - Babica, Krosno - Miejsce Piastowe oraz w systemie Projektuj i buduj: Babica - Jawornik, Domaradz - Krosno, Miejsce Piastowe - Dukla, Dukla - Barwinek i dobudowa drugiej jezdni Sokołów Małopolski Płn. - Jasionka),
- 11,6 km - w przygotowaniu (na etapie przetargu: Jawornik - Lutcza, Lutcza - Domaradz).
