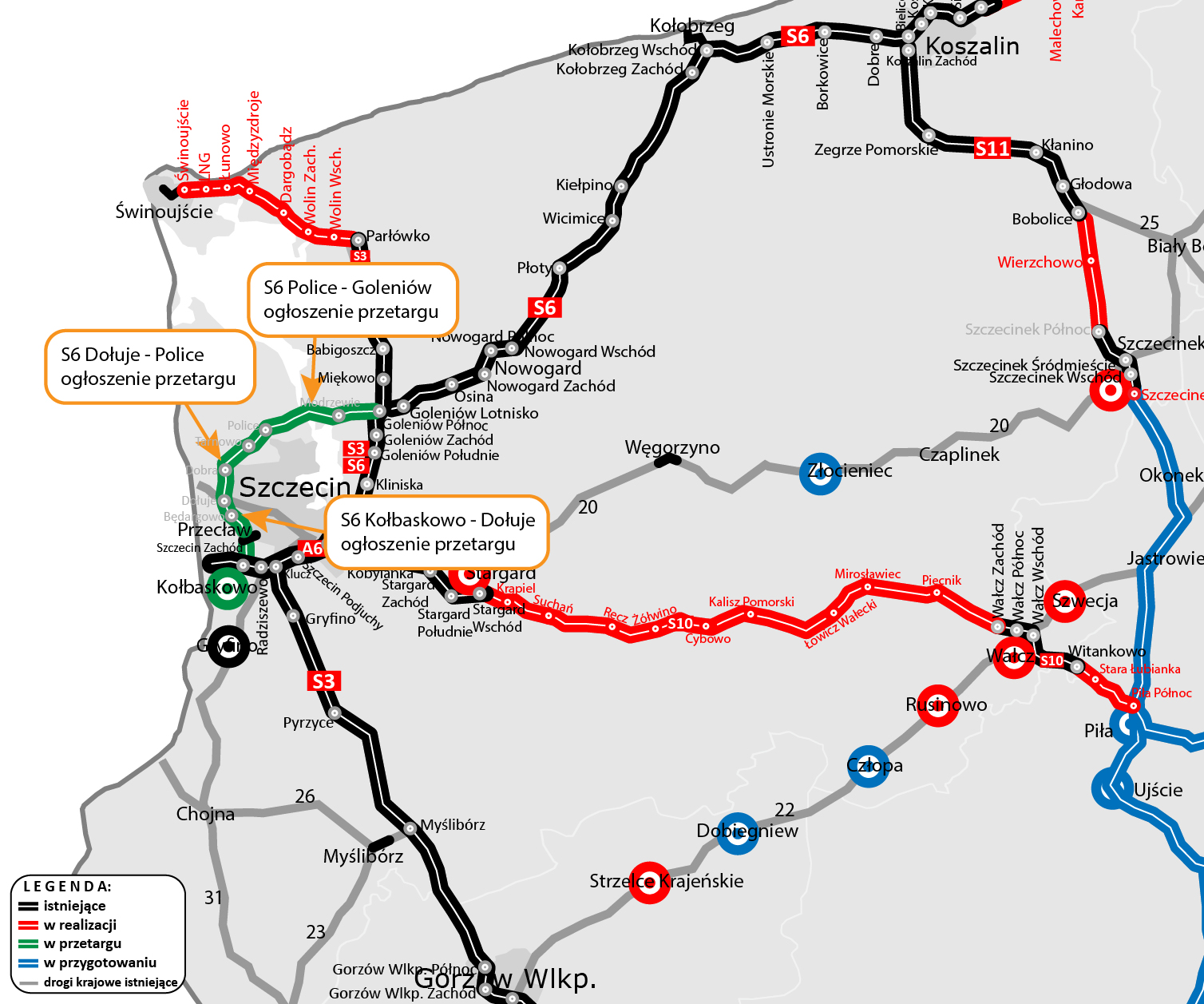

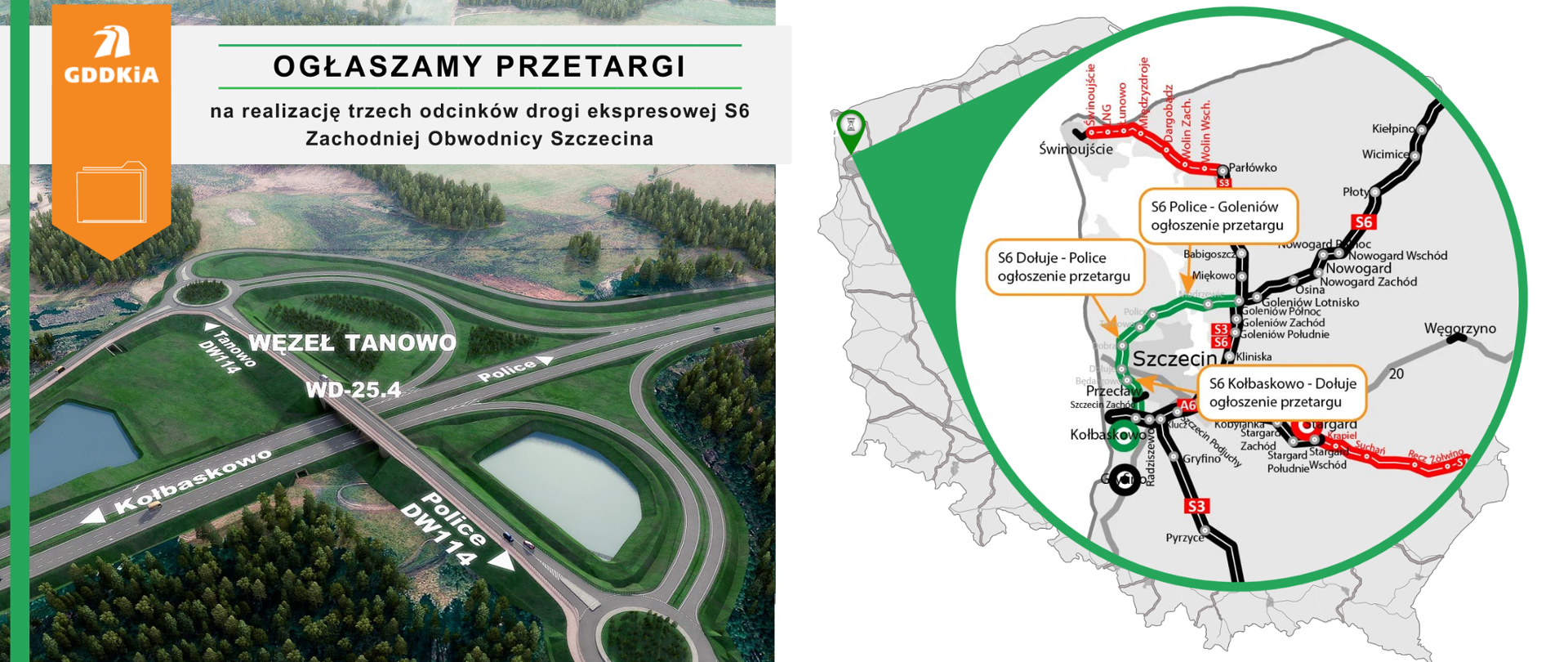

Startują przetargi na realizację obwodnicy Szczecina z tunelem pod Odrą
17.12.2024
Zachodnia Obwodnica Szczecina (ZOS) w ciągu drogi ekspresowej S6 będzie miała blisko 50 km długości, w tym 5 km będzie stanowił tunel pod Odrą w rejonie Polic - najdłuższy tunel drogowy w Polsce. Dzisiaj wysłaliśmy do publikacji w Dzienniku Urzędowym UE ogłoszenia o przetargach. Jutro, po ich publikacji, na naszej platformie zakupowej pojawią się dokumenty postępowania przetargowego.
Treść ogłoszeń wraz z dokumentacją postępowań na naszej platformie zakupowej:
Plan realizacji inwestycji
Dla Zachodniej Obwodnicy Szczecina w tym roku zakończyliśmy opracowywanie projektów budowlanych. W związku z tym, wyłonieni w przetargu wykonawcy inwestycji będą mieli za zadanie opracować projekty wykonawcze i zrealizować roboty budowlane. Dla odcinków Kołbaskowo - Dołuje i Dołuje - Police terminy realizacyjne będą takie, jak dla standardowych odcinków drogowych.
Dlatego tu zakończenie jest planowane w 2028 roku. Natomiast odcinek Police - Goleniów z tunelem pod Odrą, będzie miał znacznie dłuższy czas realizacji, ze względu na konieczność wydrążenia i wyposażenia dwunawowego tunelu o długości 5 km. Zakładamy, że kierowcy z tego odcinka skorzystają w 2032 roku.
Należy jeszcze dodać, że od września trwa już przetarg na budowę II etapu obwodnicy Przecławia i Warzymic w ciągu DK13. W ramach tej inwestycji powstanie między innymi nowy węzeł drogowy Kołbaskowo, łączący ZOS z DK13 i autostradą A6.
Ring wokół Szczecina
Nowa trasa odciąży obecny przebieg dróg A6, S3 i S6 omijających Szczecin od południa oraz wschodu. W miesiącach letnich, ze względu na znaczne natężenia ruchu, na istniejącej trasie tworzą się spowolnienia i zatory drogowe. Nowa S6 domknie ring wokół Szczecina, co znacząco poprawi skomunikowanie całej aglomeracji szczecińskiej z siecią dróg szybkiego ruchu. Nowa droga będzie miała szczególne znaczenie dla położonych na północ od Szczecina Polic. Obecnie, aby dojechać z Polic do węzła Goleniów Północ (S3/S6) po drugiej stronie Odry, trzeba przejechać 58 km. Po wybudowaniu obwodnicy trasa ta skróci się do 23 km, a czas przejazdu kilkukrotnie. Z centrum Szczecina wyprowadzona zostanie znacząca część ruchu samochodowego, w tym pojazdów jadących do zakładów chemicznych w Policach.
Budowa Zachodniej Obwodnicy Szczecina przewidziana jest w Rządowym Programie Budowy Dróg Krajowych do 2030 roku (z perspektywą do 2033 roku).
Tunel pod Odrą – kluczowy element inwestycji
Zachodnia Obwodnica Szczecina przetnie na północ od Polic rzekę Odrę, którą prowadzi tor wodny do portu w Szczecinie. Ze względu na uwarunkowania terenowe i kwestie środowiskowe, S6 będzie przechodziła pod Odrą tunelem o długości 5 km. Będzie to dwururowy obiekt drążony maszyną TBM (ang. Tunnel Boring Machine). Średnica zewnętrzna tunelu będzie wynosiła niemal 15 m, a grubość obudowy 60 cm. Na przebiegu tunelu zaplanowano 19 przejść poprzecznych między nawami, które będą służyły przede wszystkim do ewakuacji w sytuacjach niebezpiecznych. Spód konstrukcji tunelu będzie schodził maksymalnie 51 m poniżej poziomu terenu, natomiast jezdnia będzie na głębokości do 45 m. Odcinki wjazdowe do tunelu będą mieć długość około 600 m.
Trzy odcinki realizacyjne
Budowa Zachodniej Obwodnicy Szczecina w ciągu drogi ekspresowej S6 została podzielona na trzy odcinki realizacyjne.
Kołbaskowo – Dołuje (13,6 km)
Odcinek ten rozpocznie się na połączeniu z II etapem obwodnicy Przecławia i Warzymic w ciągu DK13. Tu ZOS, poprzez nowy układ drogowy, włączy się do autostrady A6. Trasa przetnie następnie wiaduktem linię kolejową Berlin – Szczecin. Dalej droga będzie biegła w kierunku północnym, od wschodu omijając m. Będargowo. Za tą miejscowością będzie się znajdował węzeł drogowy Będargowo. Następnie S6 przetnie linię kolejową Szczecin – Stobno Szczecińskie (będzie tu estakada o długości 284 m – najdłuższy obiekt mostowy na całej ZOS). S6 między Dołujami i Skarbimierzycami przetnie obecną DK10. Węzeł drogowy Dołuje powstanie około 900 m na północ od DK10 i będzie łączył S6 z obwodnicą Mierzyna w ciągu DK10, która będzie budowana równolegle z ZOS przez GDDKiA i Miasto Szczecin. Wzdłuż S6 powstanie też łącznik do obecnego przebiegu DK10 między Skarbimierzycami i Dołujami. Dalej S6 będzie od zachodu omijać Wołczkowo (w pobliżu tej miejscowości będzie kończył się pierwszy odcinek realizacyjny ZOS).
Na tym odcinku powstaną dwa węzły drogowe i 18 obiektów mostowych, w tym 8 przejść dla zwierząt. W ramach inwestycji powstanie również obwód utrzymania drogi przy węźle Siadło Górne.
Dołuje – Police (11,9 km)

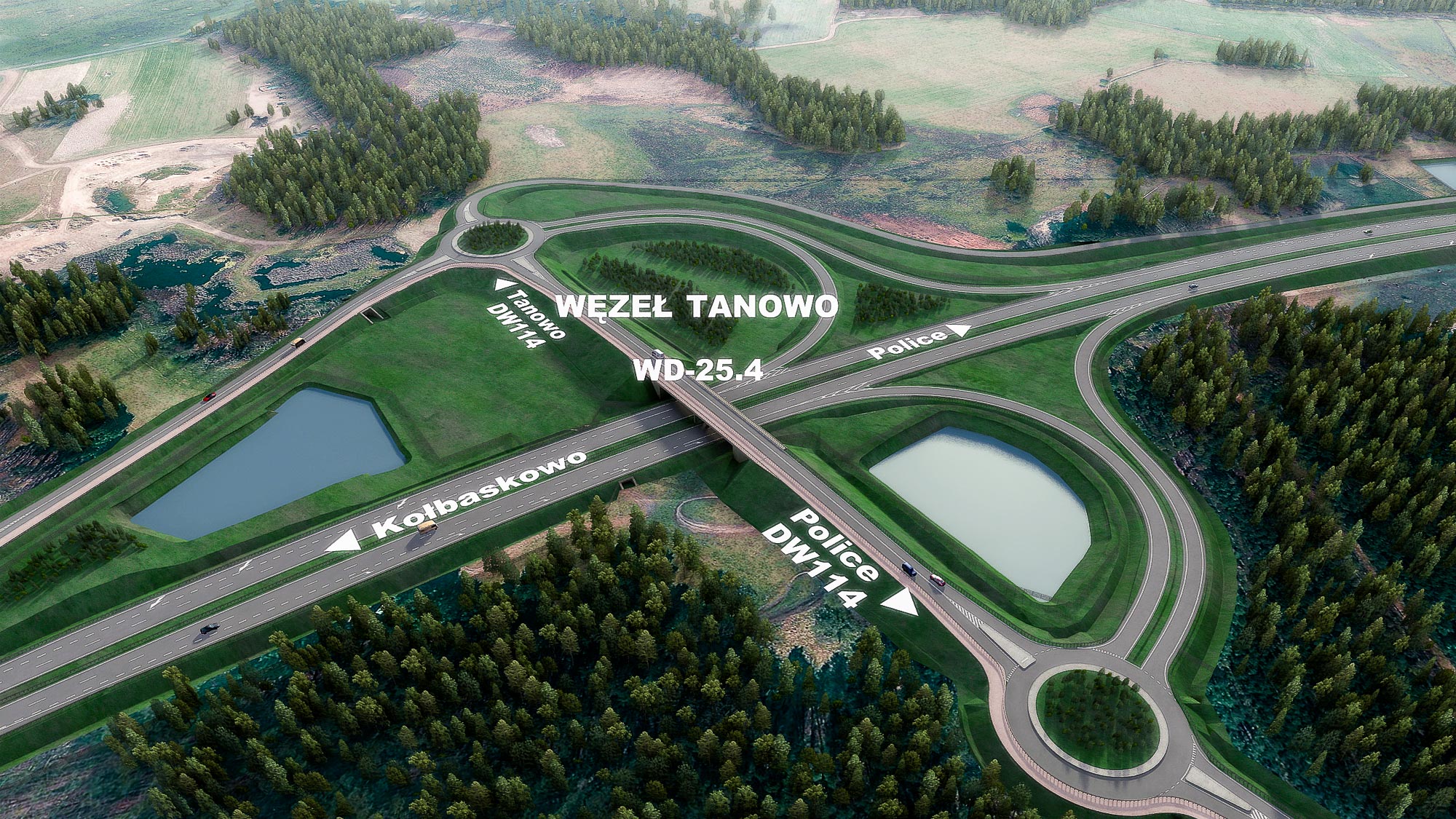

Odcinek ten rozpocznie się na zachód od m. Wołczkowo. Nowa trasa przetnie następnie drogę powiatową Wołczkowo – Dobra. Węzeł drogowy Dobra będzie zrealizowany w nowej lokalizacji. Połączy S6 od wschodu z obwodnicą Wołczkowa (przewidzianą do realizacji przez gminę Dobra), a od zachodu z ul. Dereszową i przez nią z istniejącą drogą powiatową. Dalej nowa S6 przejdzie między miejscowościami Sławoszewo i Bartoszewo. Na południe od tej pierwszej miejscowości będzie zlokalizowane Miejsce Obsługi Podróżnych (MOP) Sławoszewo. Dalej nowa S6 skieruje się na wschód. Trasa będzie wchodziła w tereny leśne, gdzie przewidziano realizację aż czterech górnych przejść dla zwierząt. Droga ekspresowa S6 na południe od Tanowa przetnie drogę wojewódzką nr 115 (DW115), a następnie na wschód od tej miejscowości DW114. Na połączeniu z DW114 powstanie węzeł drogowy Tanowo. Potem droga ekspresowa będzie prowadziła na północ od m. Trzeszczyn. Tu też będzie się kończył drugi odcinek realizacyjny ZOS.
W ramach tego odcinka powstaną dwa węzły drogowe i 14 obiektów mostowych, w tym cztery górne przejścia dla zwierząt i pięć dolnych.
Police – Goleniów (23,4 km)
Odcinek rozpocznie się około 1,5 km na zachód od węzła drogowego Police, który powstanie na połączeniu z ulicami Kuźnicką oraz Piotra i Pawła w Policach (prowadzącymi do Zakładów Chemicznych) oraz łącznikiem w kierunku DW114 i realizowaną obecnie przez gminę Police obwodnicą. Przy węźle będzie zlokalizowany obwód drogowy wraz z Centrum Zarządzania Tunelem. Tuż za węzłem rozpocznie się wlot do tunelu drogowego przechodzącego pod instalacjami Zakładów Chemicznych, liniami kolejowymi, DW114, terenami portu Police i nurtem Odry. Wylot zlokalizowany będzie około 500 m od wschodniego brzegu Odry. S6 po wyjściu na poziom terenu będzie biegła w kierunku m. Święta, omijając tą miejscowość od północy. Dalej droga będzie prowadziła w kierunku wschodnim, przechodząc na północ od m. Modrzewie, gdzie będzie zlokalizowany węzeł drogowy na skrzyżowaniu z DW111. Około 2,5 km na wschód od węzła drogowego Modrzewie powstanie MOP Bolesławice, na którym oprócz parkingów i toalet przewidziano rezerwę terenu pod budowę stacji paliw i restauracji. Trasa połączy się z istniejącymi drogami ekspresowymi S3 i S6 na węźle Goleniów Północ, który zostanie rozbudowany o relacje w kierunku nowej S6.
Inwestycja obejmie budowę dwóch węzłów drogowych i rozbudowę jednego, budowę 22 obiektów mostowych, w tym aż ośmiu nad ciekami wodnymi. Ich przyczółki będą rozstawione szerzej, aby zapewnić odpowiednią przestrzeń wzdłuż cieku na przejście dla zwierząt. Powstaną również dwa duże górne przejścia dla zwierząt.
Finał wielu lat prac przygotowawczych
Koncepcja budowy drogi, która od północy i zachodu ominie Szczecin wraz z przeprawą przez Odrę, pojawiła się na przełomie lat 80. i 90. ubiegłego wieku. W latach 90. przygotowano pierwsze koncepcje przebiegu trasy. Od 2007 roku samorządy lokalne wraz z Samorządem Województwa przygotowywały dokumentację niezbędną do uzyskania decyzji środowiskowej i następnie prowadziły trwający kilka lat proces uzyskiwania tej decyzji. W 2015 roku Zachodnia Obwodnica Szczecina została wpisana do rozporządzenia Rady Ministrów w sprawie sieci autostrad i dróg ekspresowych jako przebieg drogi ekspresowej S6. W grudniu 2017 roku Urząd Marszałkowski Województwa Zachodniopomorskiego uzyskał ostateczną decyzję środowiskową, w której został wyznaczony przebieg tej inwestycji, wybrany wariant przejścia pod Odrą tunelem drążonym i określone środowiskowe uwarunkowania realizacji. Następnie proces przygotowawczy prowadziła już GDDKiA.
W 2018 roku ogłosiliśmy przetarg na opracowanie Koncepcji programowej wraz z badaniami podłoża. Kompletną dokumentację, która kosztowała 24 mln zł, otrzymaliśmy w 2021 roku. Na jej potrzeby wykonano szeroki zakres badań podłoża – w tym wiercenia na głębokość 90 m na przebiegu tunelu pod Odrą. Opracowana wówczas dokumentacja ustaliła podstawowe rozwiązania projektowe i określiła ostateczną długość tunelu pod Odrą na 5 km, co pozwoliło na uniknięcie kolizji z obszarem i instalacjami Zakładów Chemicznych w Policach.
W 2022 roku ruszył dalszy etap prac projektowych – przygotowanie projektu budowlanego. Prace były już prowadzone w podziale na poszczególne odcinki realizacyjne. Łączny koszt tych prac sięgnął 60 mln zł. Opracowana została szczegółowa dokumentacja projektowa wraz z raportami do ponownej oceny oddziaływania na środowisko. W toku tych prac szczególną uwagę zwracaliśmy na wybór optymalnych rozwiązań projektowych, zwłaszcza dla obiektów inżynierskich, w tym tunelu pod Odrą. Łącznie podczas prowadzonych w ostatnich latach prac projektowych wykonano 63 km wierceń i 22 km sondowań na głębokości od 3 do 90 m.
W 2024 roku dokumentacja projektowa została zakończona i odebrana, co umożliwiło złożenie pod koniec września wniosku o decyzję o zezwoleniu na realizację inwestycji drogowej. Obecnie trwa procedura uzyskiwania tej decyzji, a jej wydanie planowane jest w pierwszej połowie przyszłego roku. Umożliwi ona rozpoczęcie prac budowlanych i procedury związanej z wypłatą odszkodowań za nieruchomości przejęte pod drogę.
