Powstaje ostatni odcinek S3 przed granicą z Czechami
22.07.2022
W ostatnich dniach, na budowie drogi ekspresowej S3, pomiędzy Bolkowem i granicą państwa w Lubawce rozpoczęły prace związane z układaniem masy bitumicznej. Pierwsze efekty widać już na trasie głównej pomiędzy Bolkowem, a Sadami Górnymi oraz na budowanym węźle Kamienna Góra Południe. Warunki atmosferyczne pozwalają prowadzić prace na wszystkich możliwych frontach robót.
Budowa dwujezdniowej drogi ekspresowej S3, została podzielona na dwa odrębne zadania. Na odcinku Bolków - Kamienna Góra Północ (zad. III) zaawansowanie prac wynosi ok. 54 proc. Natomiast na odcinku Kamienna Góra Północ - Lubawka (granica państwa) (zad. IV) ok. 79 proc.
Bolków - Kamienna Góra Północ
Na tym zadaniu zostanie wybudowana dwujezdniowa droga ekspresowa o długości ok. 16,1 km. Każda jezdnia będzie miała po dwa pasy ruchu i pas awaryjny. Powstają tu również dwa dwunawowe tunele drogowe - tunel TS-26 o długości ok. 2300 m, pomiędzy miejscowościami Sady Górne, Stare i Nowe Bogaczowice, oraz tunel TS-32 o długości ok. 320 m niedaleko miejscowości Gostków. Wykonawcą robót jest konsorcjum firm PORR (lider) i PORR Bau (partner). Wartość umowy wynosi ponad 1,5 mld zł. Po uzyskaniu 21 sierpnia 2020 r. decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) wykonawca przystąpił do robót przygotowawczych, a następnie branżowych.
Tunel drogowy TS-26
Drążenie tunelu od strony portalu południowego rozpoczęło się w grudniu 2020 roku, natomiast od strony północnej przystąpiono do prac drążeniowych w marcu 2021 roku.
Na konstrukcję tunelu TS-26 składają się dwie nawy główne dla ruchu pojazdów: lewa (wschodnia) o długości 2 301 m i prawa (zachodnia) o długości 2 272 m, osiem przejść ewakuacyjnych poprzecznych i jeden przejazd awaryjny w środku tunelu. Dłuższy tunel wydrążony został metodą górniczą w technologii NATM (ang. New Austrian tunnelling method, pol. Nowa austriacka metoda), która została wybrana m.in. ze względu na budowę geologiczną górotworu, przekrój poprzeczny tunelu oraz jego długość. Podstawową zasadą metody NATM jest drążenie przy wykorzystaniu możliwie w jak największym stopniu efektu samonośności górotworu, będącego podstawowym elementem obudowy wstępnej. Najważniejszymi czynnościami przy tej metodzie drążenia tunelu jest prawidłowe wykonanie wyłomu, wykorzystanie naturalnego rozkładu naprężeń oraz bezzwłoczne wykonanie obudowy wstępnej. Zakończono już wykonanie obudowy wstępnej i trwają prace związane z obudową ostateczną. W obu nawach wykonane będzie 185 segmentów, z czego do dziś w nawie wschodniej wykonano pięć, a nawie zachodniej trzy.
Tunel TS-32
Krótszy tunel drogowy realizowany jest w technologii Cut&Cover, czyli w tzw. otwartym wykopie. Oznacza to, że w pierwszym etapie robót wykonywany został głęboki wykop, aż do poziomu fundamentów tunelu, a następnie wykonywana jest żelbetowa konstrukcja. Stan zaawansowania prac w tym tunelu przekroczył już półmetek.
TS-26/TS-32 - zagospodarowanie urobku
Pozyskany urobek z budowy tuneli został w pełni zagospodarowany i wykorzystany do wykonywania nasypów drogowych, wykonania nasypów pod przyczółki mostowe oraz zasypki obiektów inżynierskich.
Obecnie realizowane prace

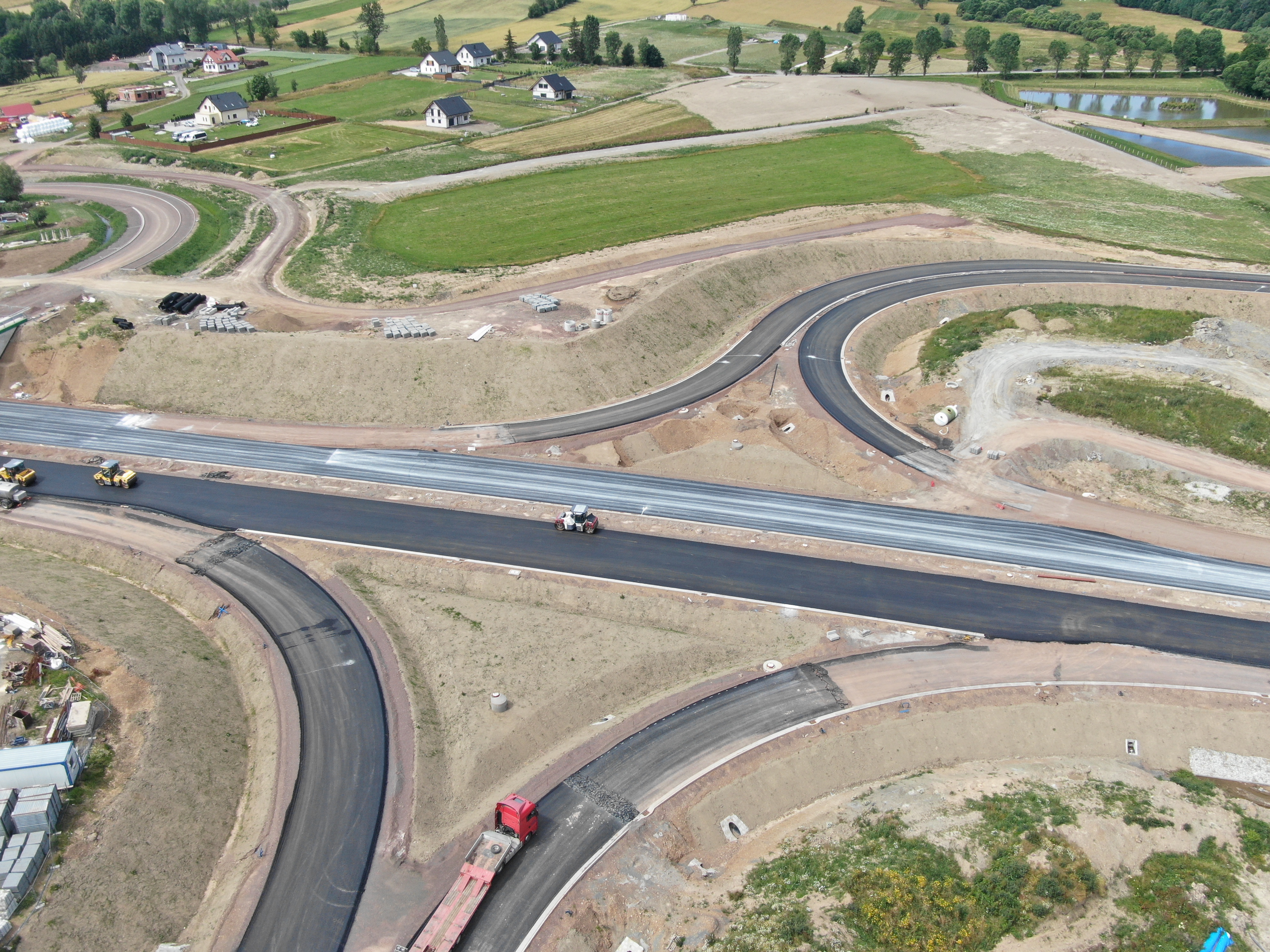

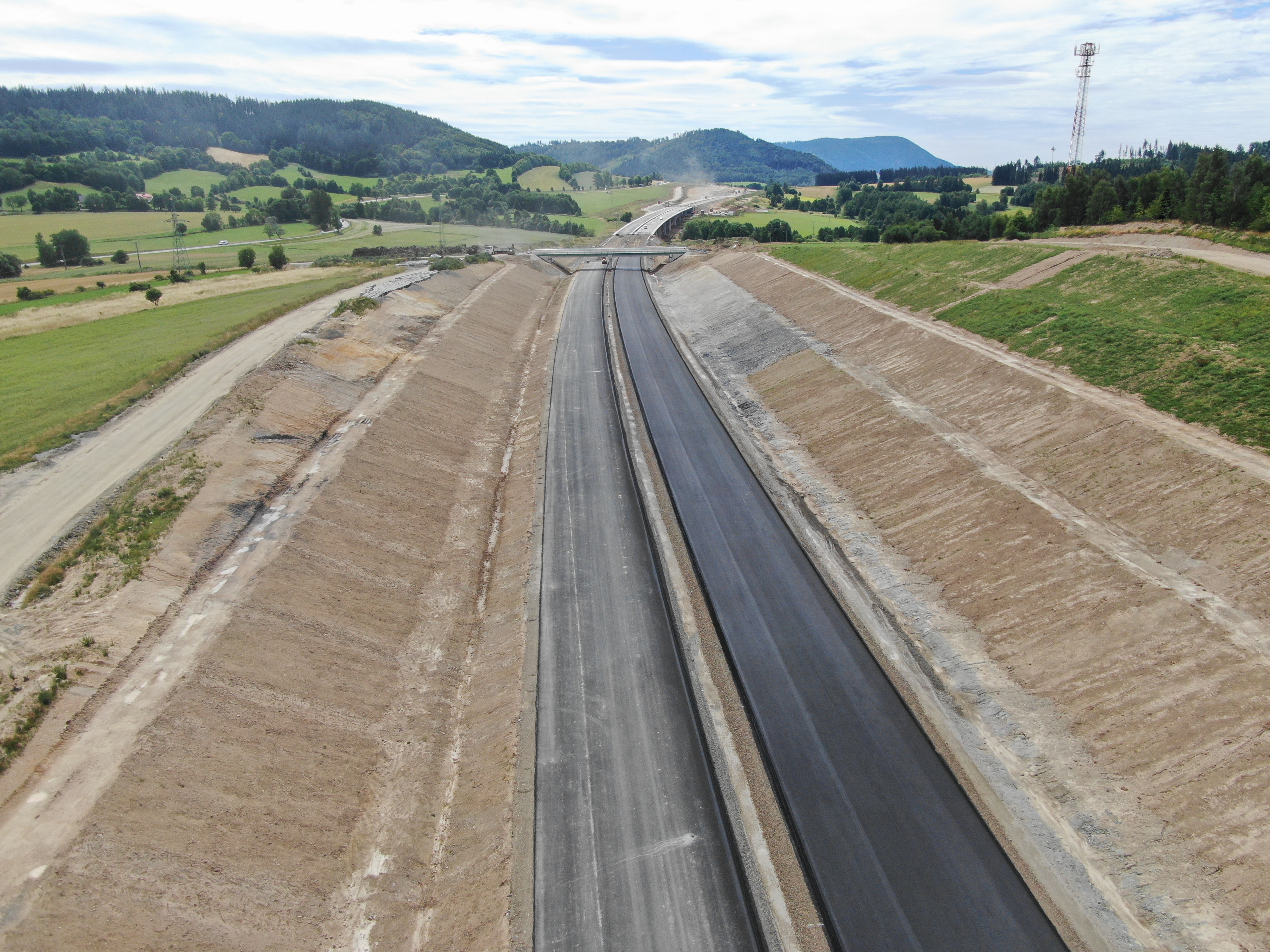

Warunki atmosferyczne sprzyjają prowadzeniu prac na wszystkich frontach robót. Ogólne zaawansowanie robót w zakresie branży drogowej wynosi 36 proc., w zakresie robót branżowych 43 proc., w zakresie robót mostowych 50 proc., a w zakresie robót tunelowych 66 proc.
Kamienna Góra - Lubawka (granica państwa)
Odcinek będzie miał długość ok. 15,3 km i tak jak na poprzednim będzie miał dwie jezdnie po dwa pasy ruchu w każdą stronę wraz z pasem awaryjnym. Wykonawcą tego odcinka jest konsorcjum firm Mosty Łódź (lider) i ONDE (partner). Wartość umowy dla tego odcinka wynosi prawie 900 mln zł. Planowany termin zakończenia robót budowlanych to I połowa 2023 r.

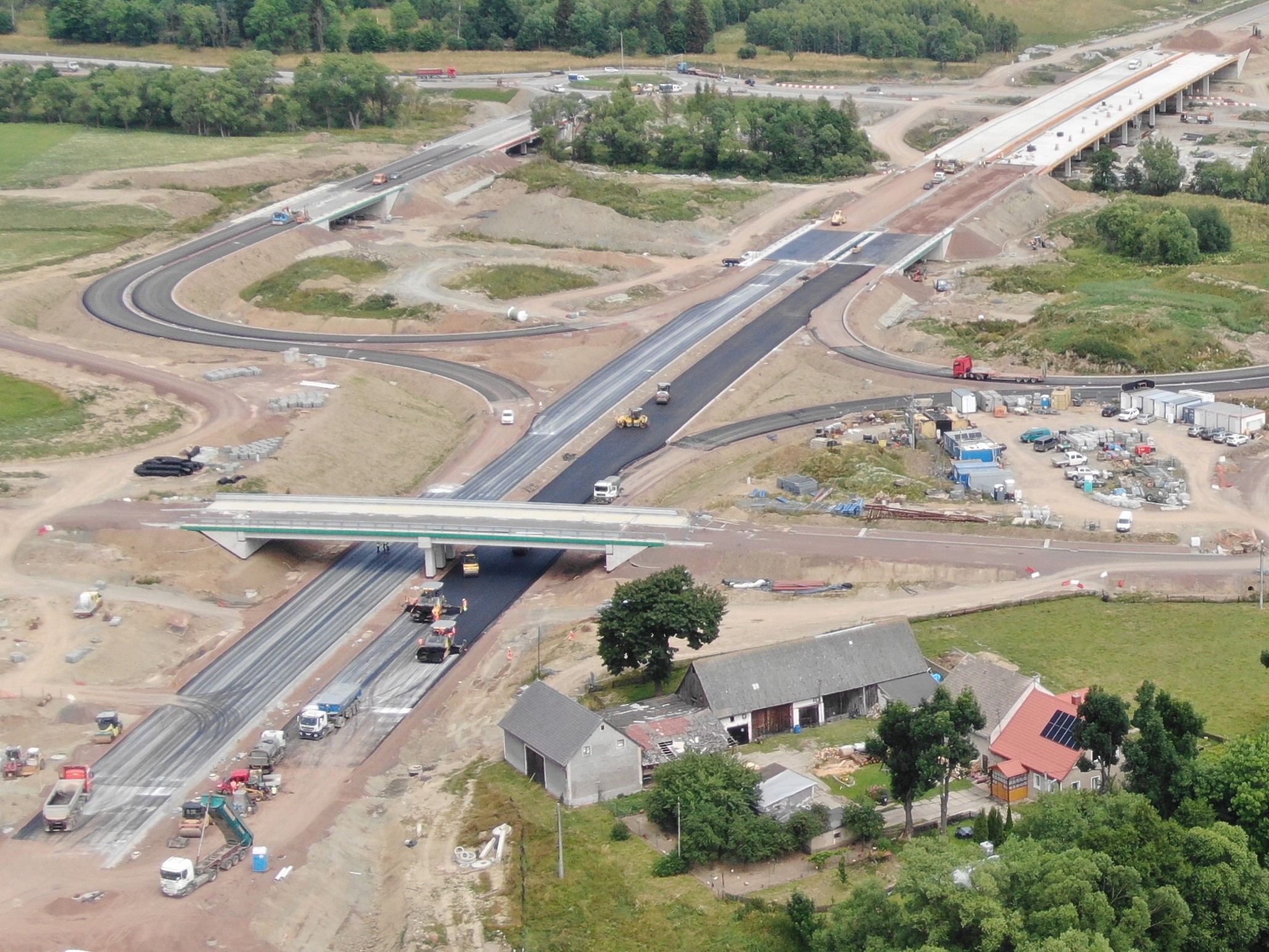

Na zadaniu realizowane są trzy węzły drogowe: Kamienna Góra Północ, Kamienna Góra Południe, Lubawka oraz Punkt Kontroli Granicznej. Poza przebudową istniejącego układu drogowego, sieci i infrastruktury towarzyszącej, wykonanych zostanie 16 obiektów inżynierskich w ciągu i nad drogą S3 oraz 13 przepustów dla celów ekologicznych (przejścia dla małych zwierząt i płazów).

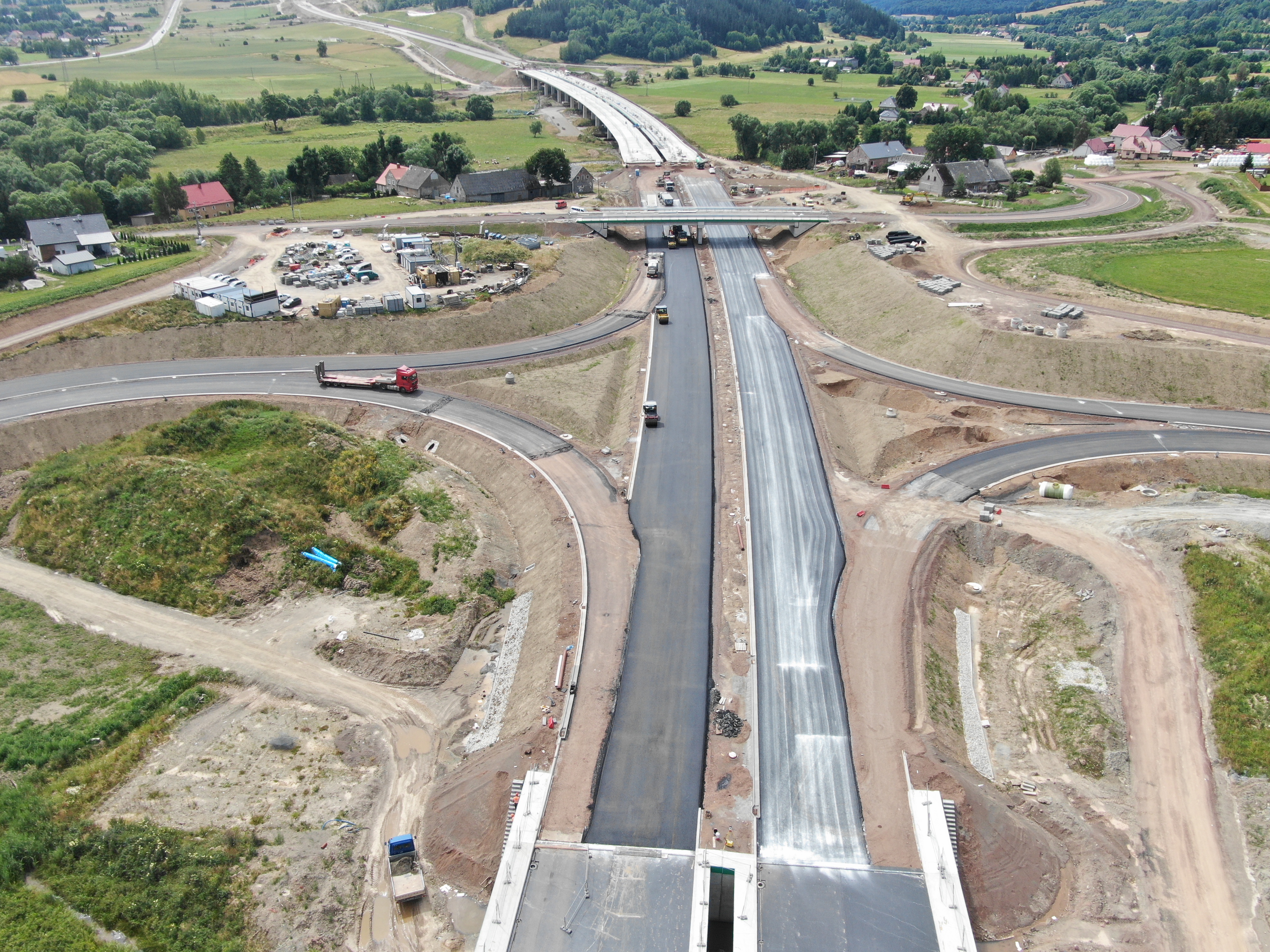

W I połowie 2022 roku zakończyło się nasuwanie pięciu estakad, których długość wynosi od 435 do prawie 600 m. Łączna długość obiektów wynosi prawie 4,5 km, co stanowi ok. 29 procent całej realizowanej trasy. Sporym wyzwaniem dla wykonawcy były prace związane z nasuwaniem wszystkich estakad w jednym czasie. Technologia nasuwania podłużnego ma swoje zalety, m.in. ograniczenie przestrzeni, na której prowadzone są prace budowlane, prace można prowadzić niezależnie od warunków atmosferycznych. Za pomocą tej metody możliwe jest wykonywanie obiektów nad czynnymi drogami, jak to miało miejsce na realizowanym węźle Kamienna Góra Północ, gdzie obiekt znajduje się bezpośrednio nad drogą krajową nr 5.
Obecnie prowadzone prace
W ostatnim miesiącu na terenie budowy pracowało średnio 230 jednostek sprzętowych (m.in. koparki, spycharki, dźwigi, betonowozy) oraz ok. 510 osób. Na początku czerwca br. nastąpiła zmiana organizacji ruchu na DK5, gdzie otwarte zostało rondo na węźle Kamienna Góra Północ. Ukończono wykopy w gruntach skalistych w dwóch lokalizacjach. Do zrealizowania pozostało ok. 30 proc. warstw konstrukcyjnych z kruszyw. Obecnie realizowane prace dotyczą robót bitumicznych na trasie głównej, drogach bocznych i węzłach. Trwają prace wykończeniowe na obiektach inżynierskich. Umacniane są pobocza z kruszywa łamanego, humusowane są skarpy i pasy rozdziału. Niebawem rozpoczną się prace związane z zagospodarowaniem terenów pod obiektami oraz w terenach zielonych.
UE
Umowna wartość drogi ekspresowej S3 od Bolkowa do Lubawki szacuje się na prawie 2,5 mld zł. Inwestycja współfinansowana jest ze środków Unii Europejskiej z Funduszu Spójności w ramach Programu Operacyjnego Infrastruktura i Środowisko.
