Budujemy 27 km S1 od Oświęcimia do Bielska-Białej

10.10.2022

W połowie września przekazaliśmy wykonawcy plac budowy odcinka pomiędzy Oświęcimiem a Dankowicami, a na początku października pomiędzy Dankowicami a Bielskiem-Białą. Dziś symbolicznym wbiciem łopaty rozpoczęła się budowa drogi ekspresowej S1 pomiędzy Oświęcimiem a Bielskiem-Białą. Tym samym inaugurujemy rozpoczęcie prac budowlanych na dwóch z czterech odcinków drogi ekspresowej pomiędzy Mysłowicami a Bielskiem-Białą.

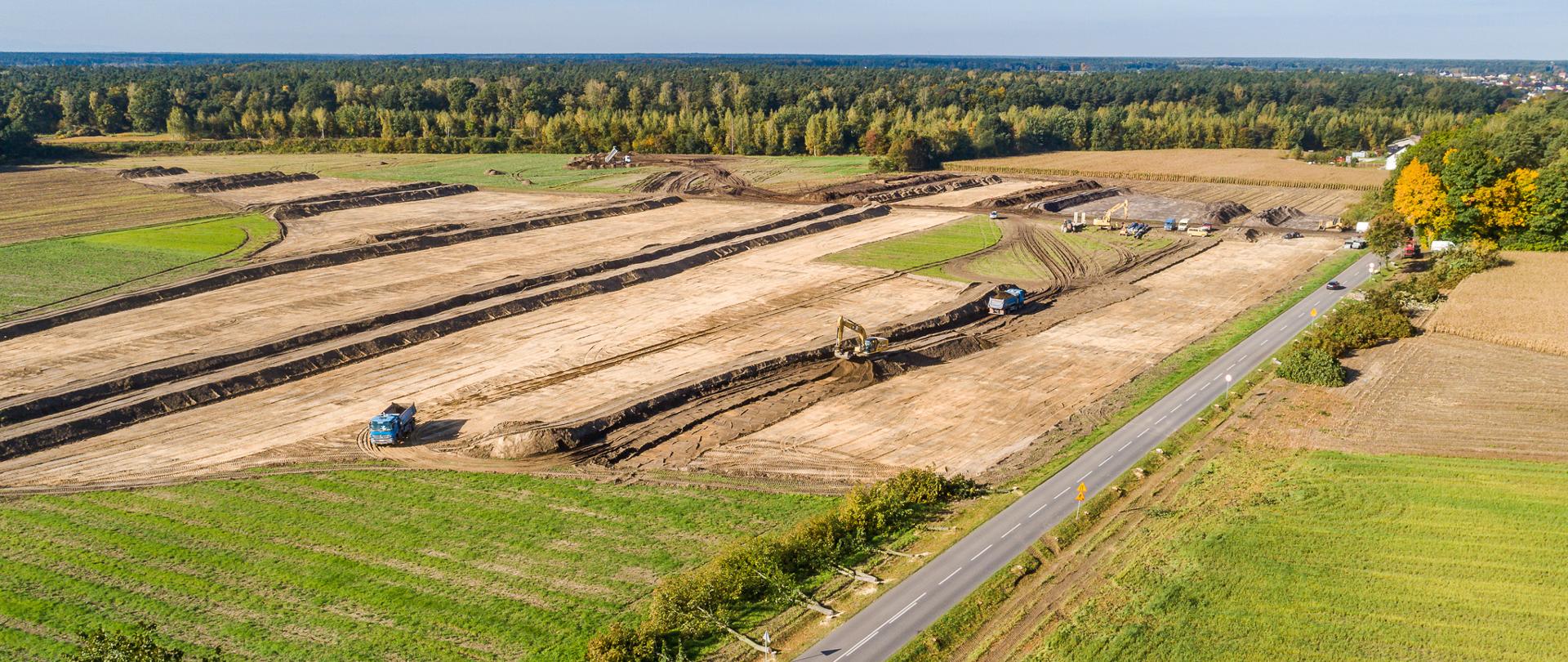

S1 budowa - zdjęcie poglądowe

40 km S1 Mysłowice - Bielsko-Biała

Obecnie wszystkie cztery odcinki S1 od Mysłowic do Bielska-Białej, o łącznej długości ok.40 km, mają podpisane umowy na realizację. Łączna wartość tych umów to niespełna 2,3 mld zł. Umowny termin zakończenia budowy S1 Bieruń - Oświęcim wraz z obwodnicą Bierunia przypada w grudniu 2024 r. Odcinek Oświęcim - Dankowice powinien zostać ukończony w sierpniu 2023 r., a Dankowice - Suchy Potok w listopadzie 2023 r. 

 Z uwagi na duży zakres inwestycji, proces uzyskania decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID) dla dwóch odcinków S1 od Oświęcimia do Bielska-Białej był bardzo złożony. Na okres wydawania decyzji ZRID wpływ miały między innymi: wyrok NSA nakazujący ponowne rozpatrzenie sprawy przez GDOŚ, zaskarżenia decyzji środowiskowej oraz konieczność uzyskania dwóch dodatkowych decyzji środowiskowych w związku zaprojektowanymi rozwiązaniami przebudowy sieci kolidujących z inwestycją. W efekcie - uzyskanie decyzji ZRID dla odcinka Oświęcim - Dankowice nastąpiło 12 września br., a dla Dankowice - Bielsko-Biała 27 września br. W konsekwencji wykonawcy złożyli roszczenia terminowe. To, czy czasy realizacji inwestycji zostaną wydłużone, będzie wiadomo dopiero po rozpatrzeniu ostatecznych roszczeń terminowych wykonawców.

S1 Mysłowice - Bieruń

4 lipca 2022 r. podpisaliśmy umowę z firmą Budimex na zaprojektowanie i budowę 10-kilometrowego odcinka drogi ekspresowej wraz z dwoma węzłami drogowymi: Kosztowy II i Lędziny. Powstaną też dwa Miejsca Obsługi Podróżnych (Lędziny Wschód, Lędziny Zachód), 16 obiektów inżynierskich oraz niezbędna infrastruktura techniczna. Trwa projektowanie inwestycji. Planowany termin złożenia wniosku o wydanie decyzji ZRID dla tego odcinka to II kwartał 2023 r. Wartość umowy to prawie 489,2 mln zł.

S1 Bieruń - Oświęcim

30 listopada 2021 r. podpisaliśmy umowę z firmą Strabag na realizację S1 pomiędzy węzłami Bieruń i Oświęcim wraz z obwodnicą Bierunia. Wartość umowy to ponad 212 mln zł. Dotyczy ona budowy fragmentu S1 o długości ok. 2,9 km oraz odcinka drogi klasy GP (droga główna ruchu przyspieszonego) o długości ok. 2 km.  W ramach tej inwestycji powstanie też droga klasy Z (zbiorcza) - pomiędzy węzłem Bieruń a układem ulicznym Bierunia (dojazd do ul. Jagiełły) o długości ok. 2 km. Zadanie obejmuje także budowę węzła Bieruń oraz pięciu obiektów inżynierskich. Realizacja inwestycji umożliwi skomunikowanie nowej drogi ekspresowej S1 poprzez węzeł Bieruń z istniejącym przebiegiem drogi krajowej nr 44. Trwa projektowanie inwestycji. Złożenie wniosku o wydanie decyzji ZRID dla tego odcinka powinno nastąpić jeszcze w tym miesiącu.

S1 Oświęcim - Dankowice

Umowę z wykonawcą na projekt i budowę odcinka o długości ok. 15,2 km podpisaliśmy 14 maja 2020 r. Ten odcinek wybuduje konsorcjum firm PORR oraz Mota-Engil. Wartość umowy to ponad 989,7 mln zł. W ramach zadania wykonawca wybuduje m.in. dwujezdniową drogę ekspresową po dwa pasy ruchu z rezerwą pod trzeci pas (w pasie dzielącym), trzy węzły drogowe (Oświęcim, Wola, Brzeszcze), a także inne drogi towarzyszące drodze ekspresowej oraz drogi obsługujące tereny przyległe. Droga ekspresowa zostanie wyposażona w urządzenia bezpieczeństwa ruchu drogowego, ochrony środowiska oraz systemy odwodnienia i oświetlenia trasy.

S1 Dankowice - Bielsko-Biała

Umowę z konsorcjum firm Mirbud oraz Kobylarnia na projekt i budowę podpisaliśmy 3 sierpnia 2020 r. Wartość kontraktu to ponad 586,7 mln zł. Długość odcinka pomiędzy Dankowicami a węzłem Suchy Potok to prawie 12 km. Dzięki uzyskaniu decyzji ZRID 27 września br. mogą ruszyć prace budowlane. Wykonawca wybuduje m.in. dwujezdniową drogę ekspresową po dwa pasy ruchu z rezerwą pod trzeci pas (w pasie dzielącym), dwa węzły drogowe (Stara Wieś i Suchy Potok), a także inne drogi towarzyszące drodze ekspresowej oraz drogi obsługujące tereny przyległe. Droga ekspresowa zostanie wyposażona w Miejsca Obsługi Podróżnych, Obwód Utrzymania Drogi, urządzenia bezpieczeństwa ruchu drogowego, ochrony środowiska oraz systemy odwodnienia i oświetlenia trasy.

Kalendarium

S1 węzeł Kosztowy II - węzeł Oświęcim

Tryb zamówienia: przetarg nieograniczony 

  • 10 października 2019 r. - wszczęcie postępowania 
  • 14 lutego 2020 r. - termin składania ofert 
  • 20 marca 2020 r. - sporządzenie rankingu ofert 
  • 21 sierpnia 2020 r. - wykluczenie i odrzucenie ofert firm CSCEC, Mirbud, Strabag, Mostostal, Intercor 
  • 31 sierpnia 2020 r. - odwołanie CSCEC do KIO 
  • 29 września 2020 r. - wyrok KIO 
  • 9 października 2020 r. - w związku z wyrokiem KIO: 
    • unieważnienie czynności wykluczenia CSCEC z postępowania 
    • unieważnienie czynności odrzucenia oferty złożonej przez CSCEC 
    • powtórzenie czynności badania i oceny ofert z uwzględnieniem oferty CSCEC 
  • 14 października 2020 r. - otrzymanie wyroku KIO wraz z uzasadnieniem 
  • 21 października 2020 r. - złożenie przez GDDKiA skargi do Sądu Okręgowego w Katowicach na wyrok KIO 
  • 12 stycznia 2021 r. - postanowienie Sądu Okręgowego w Katowicach w przedmiocie skargi na wyrok KIO 
  • 22 lutego 2021 r. - unieważnienie postępowania przez GDDKiA 

S1 węzeł Kosztowy II - węzeł Bieruń

Tryb zamówienia: przetarg nieograniczony 

  • 11 czerwca 2021 r. - wysłanie ogłoszenia o przetargu do Dz. Urz. UE. 
  • 16 czerwca 2021 r. - zamieszczenie postępowania przetargowego na platformie zakupowej 
  • 20 sierpnia 2021 r. - otwarcie ofert 
  • 11 maja 2022 r. - wybór oferty 
  • 4 lipca 2022 r. - podpisanie umowy  
  • październik 2025 r. - umowny termin zakończenia robót

S1 węzeł Bieruń - węzeł Oświęcim wraz z obwodnicą Bierunia 

Tryb zamówienia: przetarg nieograniczony 

  • 1 czerwca 2021 r. - wysłanie ogłoszenia o przetargu do Dz. Urz. UE. 
  • 4 czerwca 2021 r. - zamieszczenie postępowania przetargowego na platformie zakupowej 
  • 12 sierpnia 2021 r. - otwarcie ofert 
  • 4 października 2021 r. - wybór oferty 
  • 30 listopada 2021 r. - podpisanie umowy  
  • grudzień 2024 r. - umowny termin zakończenia robót

S1 węzeł Oświęcim - Dankowice  

  • 11 października 2019 r. - wysłanie ogłoszenia o przetargu do Dz. Urz. UE. 
  • 21 lutego 2020 r. - otwarcie ofert 
  • 27 marca 2020 r. - informacja o wyborze oferty najkorzystniejszej 
  • 14 maja 2020 r. - podpisanie umowy
  • 12 marca 2021 r. - złożenie do Wojewody Śląskiego wniosku o wydanie decyzji ZRID 
  • 28 kwietnia 2021 r. - przekazanie przez UW dokumentacji do RDOŚ w Katowicach
  • 12 października 2021 r. - wydanie przez RDOŚ decyzji środowiskowej dla wyjść poza pierwotną decyzję środowiskową 
  • 4 kwietnia 2022 r. - wystąpienie przez RDOŚ do Wojewody Śląskiego o przeprowadzenie udziału społeczeństwa w ramach ponownej oceny oddziaływania przedsięwzięcia na środowisko oraz o opinię Wód Polskich, Inspekcji Sanitarnej oraz RDOŚ w Krakowie
  • 7 czerwca 2022 r. - wydanie postanowienia przez RDOŚ uzgadniającego warunki realizacji przedsięwzięcia
  • 14 czerwca 2022 r. - wyrok NSA uchylający decyzję GDOŚ z 10 kwietnia 2020 r. 
  • 22 lipca 2022 r. - doprowadzenie projektu budowlanego do zgodności z postanowieniem RDOŚ z 7 czerwca 2022 r. 
  • 6 września 2022 r. - zaświadczenie RDOŚ w Katowicach o niewniesieniu zażalenia na postanowienie o nadanie rygoru natychmiastowej wykonalności dla decyzji środowiskowej z 2016 r. 
  • 12 września 2022 r. - wydanie decyzji ZRID przez Wojewodę Śląskiego 
  • 15 września 2022 r. – przekazanie wykonawcy terenu budowy
  • sierpień 2023 r. - umowny termin zakończenia robót  

Dankowice - węzeł Suchy Potok 

  • 16 października 2019 r. - wysłanie ogłoszenia o przetargu do Dz. Urz. UE. 
  • 19 czerwca 2020 r. - wybór oferty 
  • 3 sierpnia 2020 r. - podpisanie umowy  
  • 27 września 2022 r. - wydanie decyzji ZRID przez Wojewodę Śląskiego 
  • 3 października 2022 r. - przekazanie wykonawcy terenu budowy
  • listopad 2023 r. - umowny termin zakończenia 
