Program budowy 100 obwodnic - sprawdzamy postęp prac
27.12.2023
Szesnaście obwodnic jest na etapie realizacji. Dla dziewięciu trwa przetarg na wybór wykonawcy, a kierowcy korzystają z dwóch obwodnic. Jadąc DK51 omijają Smolajny (woj. warmińsko-mazurskie), podróżując DK25 Brzezie (woj. pomorskie). Prowadzimy intensywne prace przygotowawcze dla 73 obwodnic.
Inwestycje realizowane w ramach rządowego Programu budowy 100 obwodnic poprawią komfort życia mieszkańców i bezpośrednio wpłyną na bezpieczeństwo ruchu drogowego. Dwie obwodnice już służą kierowcom, a cały Program to ponad 800 km nowych dróg, które wyprowadzą ciężki ruch z miast i mniejszych miejscowości.
Ruch tranzytowy omija już Smolajny i Brzezie
Pierwszą inwestycją zrealizowaną w ramach rządowego Programu budowy 100 obwodnic jest niemal dwukilometrowa obwodnica Smolajn w ciągu drogi krajowej nr 51. Udostępniliśmy ją do ruchu 19 sierpnia 2022 r. (dwa miesiące przed terminem). Inwestycja obejmowała rozbudowę drogi w istniejącym i budowę częściowo w nowym śladzie. Wybudowano dodatkowe jezdnie do obsługi terenów przyległych, ciąg pieszo-rowerowy, chodniki, dwie pary zatok autobusowych, przejścia dla pieszych z azylami oraz urządzenia bezpieczeństwa ruchu drogowego.
Od 29 października 2022 r. kierowcy korzystają też z obwodnicy Brzezia w ciągu DK25. Obwodnica o długości 8,5 km pozwala ominąć Brzezie od południowego zachodu, wyprowadzając ruch tranzytowy z centrum miejscowości.

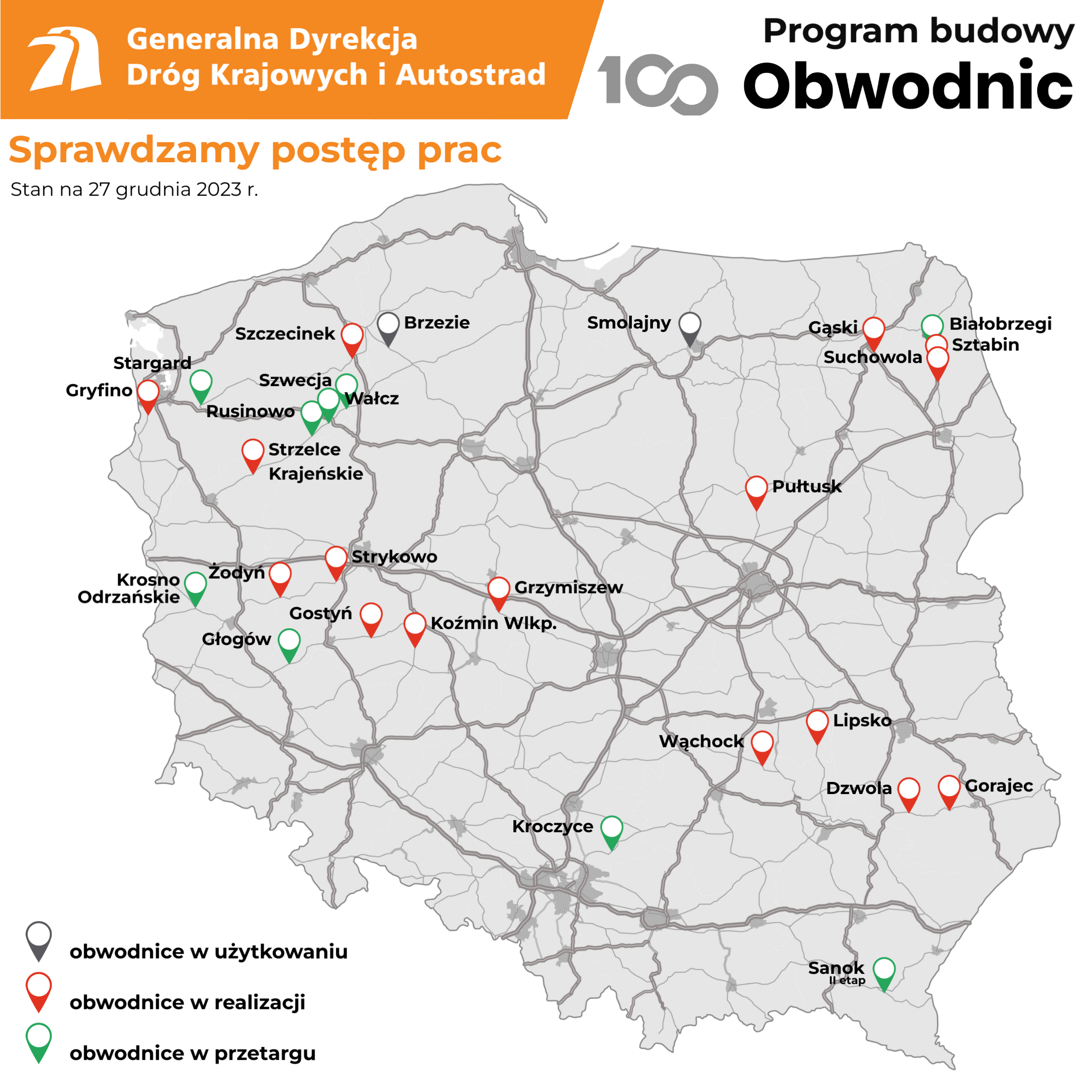

Postęp prac

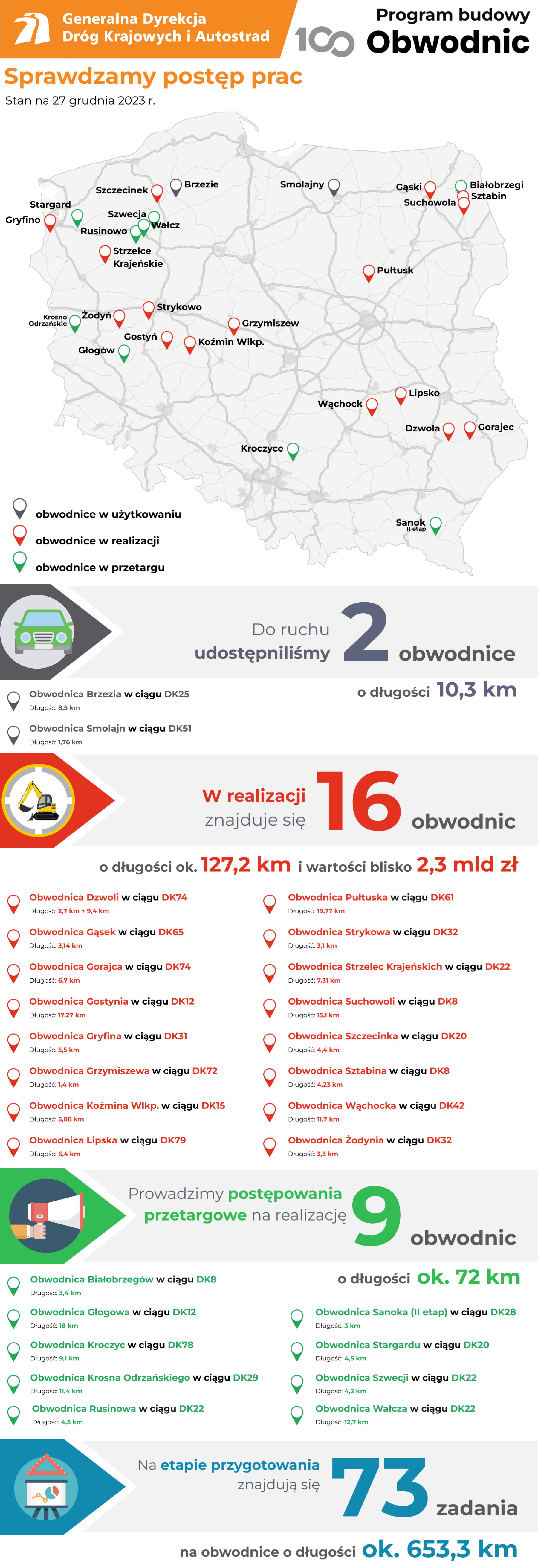

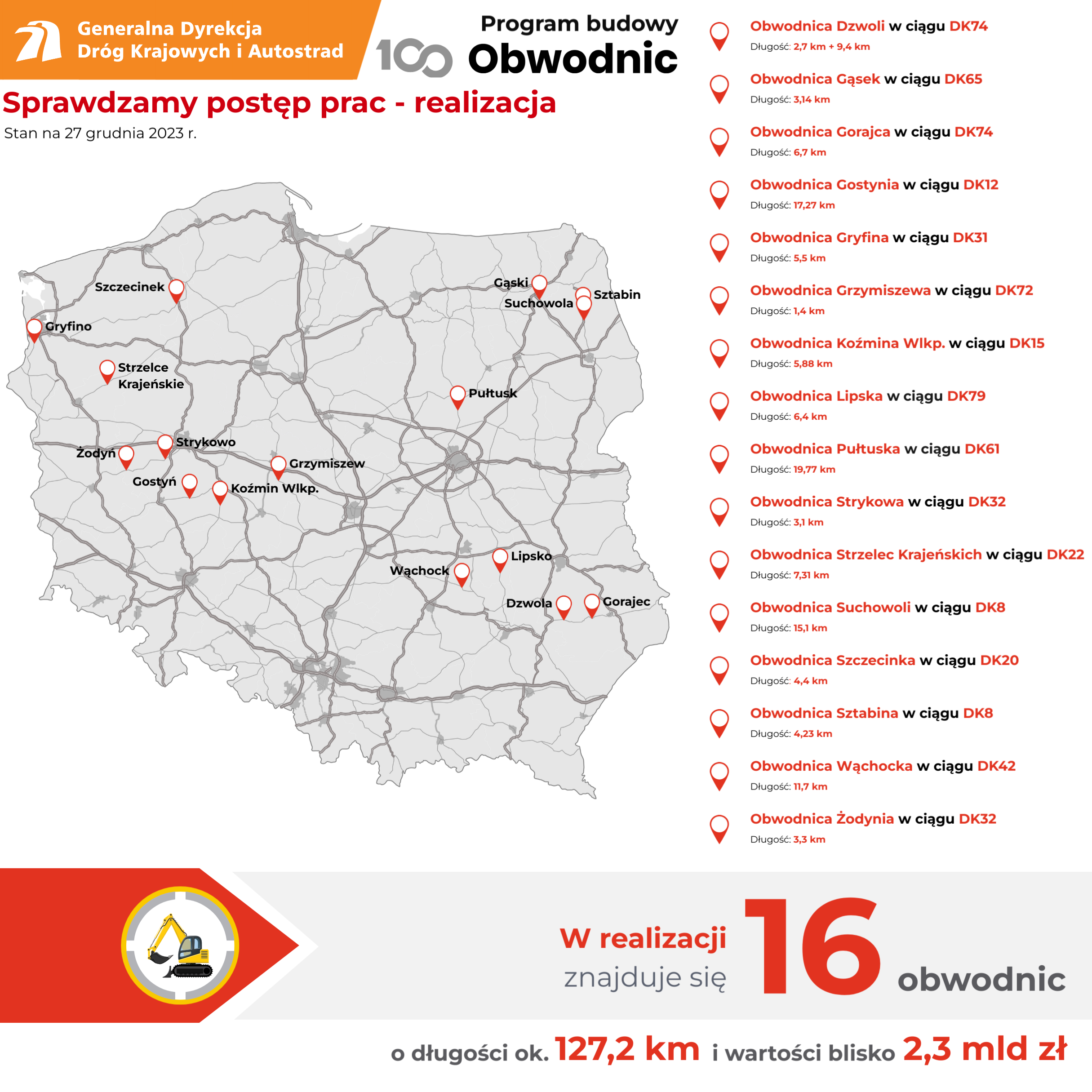

W realizacji jest szesnaście obwodnic o łącznej długości blisko 127,2 km i wartości ok. 2,3 mld zł.
woj. wielkopolskie:
- Koźmina Wielkopolskiego w ciągu DK15 (długość ok. 5,9 km, wartość ok. 76,2 mln zł, oddanie II połowa 2025 r.),
- Gostynia w ciągu DK12 (ok. 17,3 km, ok. 246,8 mln zł, oddanie III kw. 2025 r.),
- Grzymiszewa w ciągu DK72 (ok. 1,4 km, ok. 19 mln zł, oddanie II kw. 2024 r.),
- Strykowa w ciągu DK32 (ok. 3,1 km, ok. 65,6 mln zł, oddanie III kw. 2024 r.),
- Żodynia w ciągu DK32 (ok 3,3 km, ok. 32,7 mln zł, oddanie II kw. 2025 r.),
woj. lubelskie
- Dzwoli wraz z rozbudową DK47 na odc. Janów Lubelski – Frampol (długość obwodnicy to ok. 2,7 km, a łącznie z przebudową DK74 12, wartość ok. 190,4 mln zł, oddanie II kw. 2025 r.),
- Gorajca w ciągu DK74 (ok. 6,7 km, ok. 119 mln zł, oddanie II kw. 2027 r.),
woj. mazowieckie
- Lipska w ciągu DK79 (ok. 6,4 km, ok. 110 mln zł, oddanie II kw. 2024 r.),
- Pułtuska w ciągu DK61 (ok. 19,8 km, ok. 442,2 mln zł, oddanie II kw. 2025 r.),
woj. podlaskie
- Suchowoli w ciągu DK8 (ok. 15,1 km, ok. 249,1 mln zł, oddanie II kw. 2025 r.),
- Sztabina w ciągu DK8 (ok. 4,2 km, ok. 134,8 mln zł, oddanie II kw. 2025 r.),
woj. zachodniopomorskie
- Gryfina w ciągu DK31 (ok. 5,5 km, ok. 75 mln zł, oddanie IV kw. 2024 r.),
- Szczecinka w ciągu DK20 (ok. 4,4 km, ok. 106,6 mln zł, oddanie II kw. 2025 r.),
woj. lubuskie
- Strzelec Krajeńskich w ciągu DK22 (ok. 7,3 km, ok. 78 mln zł, oddanie II kw. 2025 r.),
woj. świętokrzyskie
-
Wąchocka w ciągu DK42 (ok. 11,7 km, ok. 283,7 mln zł, oddanie IV kw. 2024 r.),
woj. warmińsko-mazurskie
-
Gąsek w ciągu DK65 (ok. 3,2 km, ok. 77 mln zł, oddanie III kw. 2027 r.).

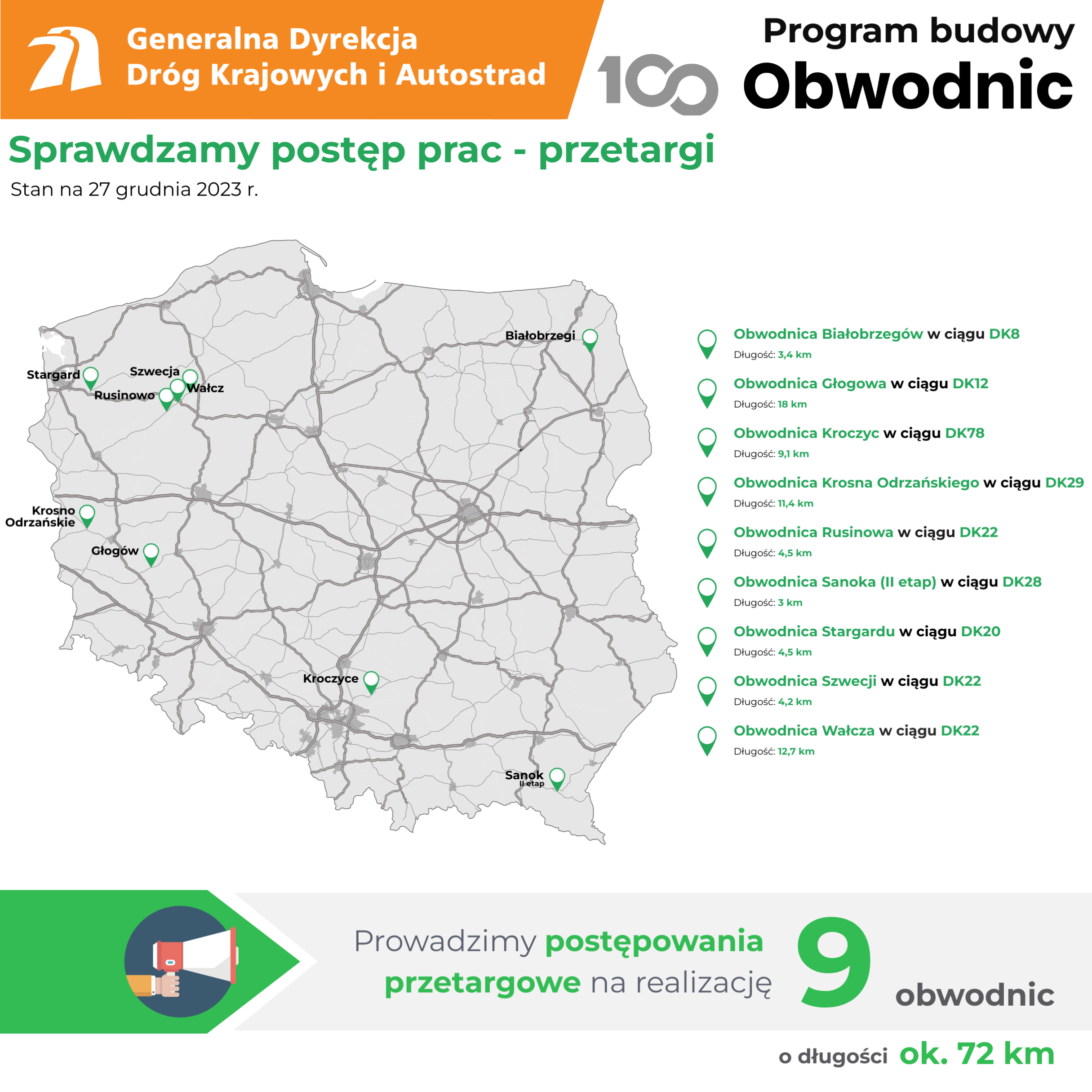

Obecnie trwa postępowanie przetargowe na realizację dziewięciu obwodnic o łącznej długości 72 km:
- Krosna Odrzańskiego w ciągu DK29, o długości 11,4 km, woj. lubuskie,
- Szwecji w ciągu DK22 o długości ok. 4,2 km, woj. zachodniopomorskie,
- II etap obwodnicy Sanoka w ciągu DK28, o długości ok. 3 km, woj. podkarpackie,
- Białobrzegów w ciągu DK8, o długości ok. 3,4 km, woj. podlaskie,
- Rusinowa w ciągu DK22, o długości 4,5 km, woj. zachodniopomorskie,
- Kroczyc w ciągu DK78, o długości ok. 9,1 km, woj. śląskie,
- Głogowa w ciągu DK12, o długości 18,5 km, woj. dolnośląskie,
- Wałcza w ciągu DK22, o długości 13,3 km, woj. zachodniopomorskie,
- Stargardu w ciągu DK20, o długości 4,5 km, woj. zachodniopomorskie.

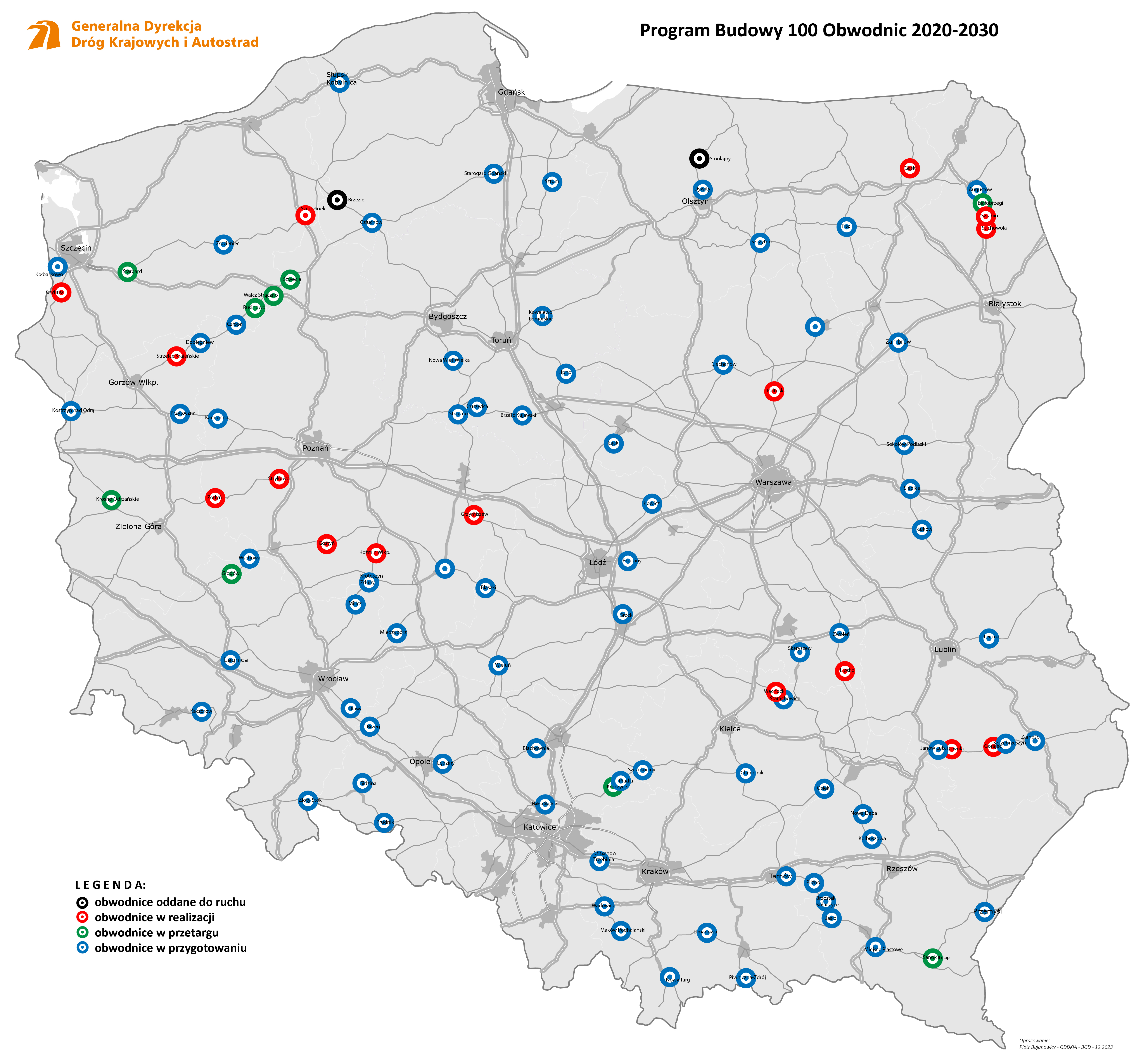

W przygotowaniu mamy obecnie 73 zadania o łącznej długości ok. 653,3 km. Cykl przygotowania inwestycji drogowej to proces złożony i długotrwały o czym już informowaliśmy na naszej stronie internetowej. Wymaga on ścisłej współpracy urzędów oraz współdziałania z podmiotami zewnętrznymi. To na tym etapie ustalamy korytarz drogi, analizujemy gdzie i dlaczego będziemy budować nową drogę albo gdzie na pewno nie możemy budować, ponieważ realizowana inwestycja miałaby negatywny wpływ np. na środowisko naturalne.
Jakie będą parametry przyszłych obwodnic
Wszystkie obwodnice, jakie powstaną w ramach PB100, będą drogami klasy GP (główne ruchu przyspieszonego). Większość z nich będzie miała przekrój jednojezdniowy, ale tam, gdzie drogi te będą przebiegać w terenie zurbanizowanym, a w ramach prac przygotowawczych prognozowane jest duże natężenie ruchu, powstaną jako dwujezdniowe. W takim przekroju powstaną m.in. obwodnice Wąchocka (DK42), Nowego Targu (DK49), Chrzanowa i Trzebini (DK79), Olsztyna i Dywit (DK51), Kalisza (DK25), Pułtuska (DK61), Głogowa (DK12) oraz Legnicy (DK94).
Cel
Głównym beneficjentem tego Programu są mieszkańcy miast i miejscowości, którzy szczególnie odczuwają skutki ruchu drogowego. Podstawowym celem budowy obwodnic jest wyprowadzenie ruchu tranzytowego z miast i miasteczek. Dzięki temu zwiększy się bezpieczeństwo kierowców i podróżnych, a także mieszkańców poszczególnych miejscowości.
Załącznik do uchwały nr 46/2021 Rady Ministrów z 13 kwietnia 2021 r. w sprawie ustanowienia programu wieloletniego pn. Rządowy Program budowy 100 obwodnic na lata 2020-2030 zawiera również tzw. listę rezerwową, czyli listę zadań inwestycyjnych możliwych do realizacji w ramach PB100. Obwodnice te będą mogły być realizowane w wyniku uzyskania oszczędności przetargowych oraz na skutek rozliczania zadań drogowych oddawanych do ruchu. Ustalenie kolejności zadań kierowanych do realizacji z powyższego załącznika do Programu pozostaje w kompetencji ministra właściwego do spraw transportu. W momencie podjęcia takiej decyzji przez ministra, GDDKiA niezwłocznie opracuje Program Inwestycji (PI) i przystąpi do prac projektowych. 18 listopada 2022 r. podpisaliśmy umowę na opracowanie dokumentacji dla obwodnicy Dobrego Miasta (woj. warmińsko-mazurskie), która znajduje się liście zadań rezerwowych PB100.
Więcej informacji z pełną treścią uchwały i załącznik na stronie Ministerstwa Infrastruktury.
Więcej środków na inwestycje
24 maja 2022 r. Rada Ministrów podjęła decyzję o zwiększeniu limitu finansowego Rządowego Programu Budowy Dróg Krajowych o 2,6 mld zł oraz Rządowego Programu budowy 100 obwodnic o 115 mln zł. Decyzja obejmuje też podniesienie do 10 proc. limitu waloryzacji dla kontraktów, dla których dotąd był on na niższym poziomie. Pisaliśmy o tym na naszej stronie internetowej.
