Waloryzacja a zmiany cen na rynku - nowe dane
09.04.2024
Mechanizm waloryzacji odpowiednio reaguje na zmiany cen na rynku. Wprowadzony przez GDDKiA w styczniu 2019 r. system bierze pod uwagę szereg kluczowych dla robót drogowych wskaźników publikowanych przez Główny Urząd Statystyczny (GUS) i to na ich podstawie wyliczany jest wskaźnik korygujący (waloryzujący) cenę.

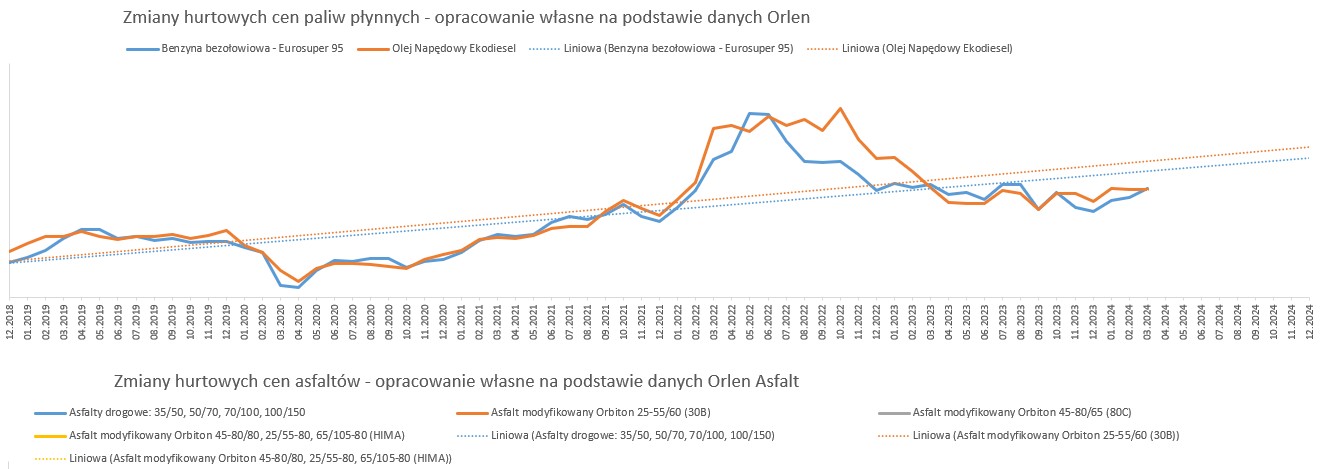

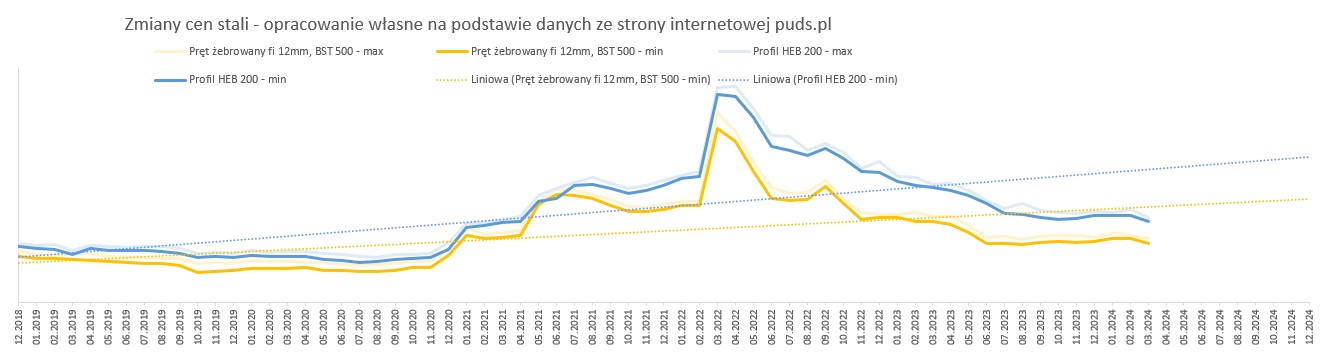

Sprawdziliśmy wskaźniki waloryzacyjne GUS w kontekście najnowszych danych rynkowych. Ceny stali w marcu 2024 r. nieco spadły. Delikatny spadek odnotowano również dla cen asfaltów Z kolei ceny części paliw wzrosły.

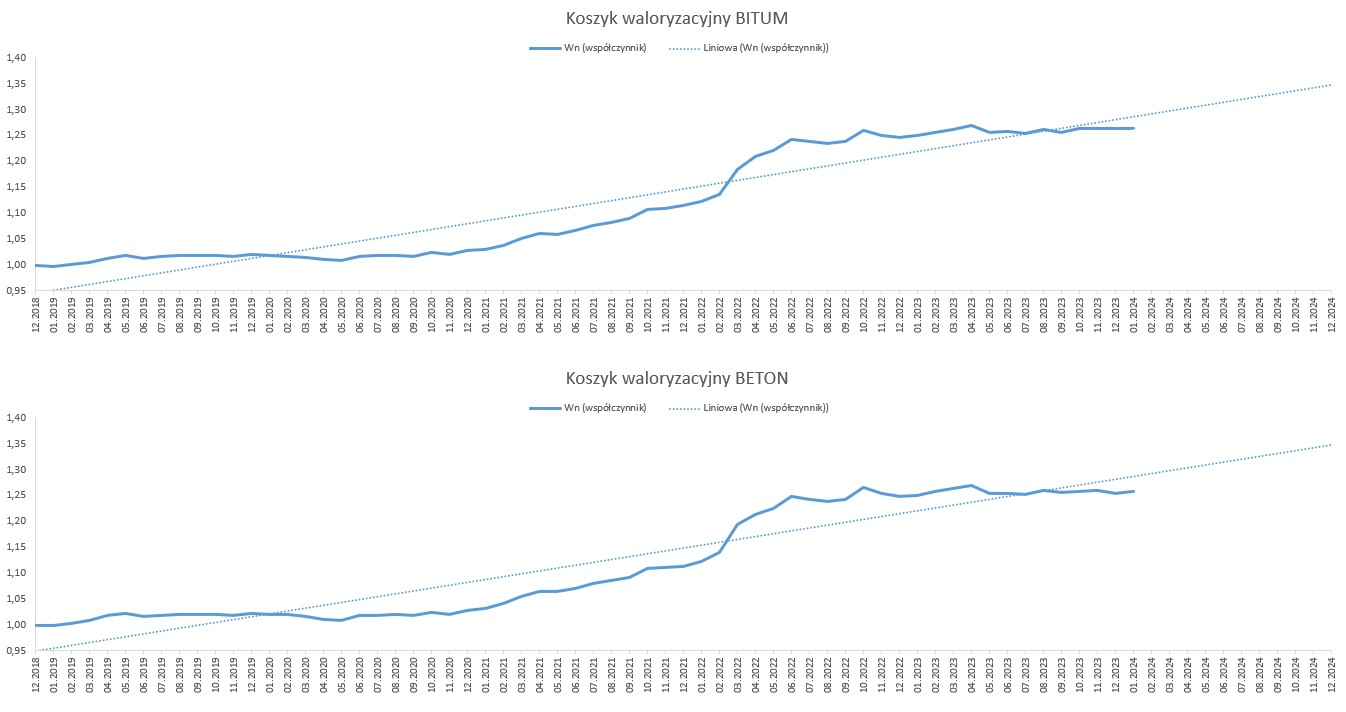

Jeżeli chodzi o wskaźniki waloryzacyjne w styczniu 2024 r. dla nawierzchni bitumicznej bez zmian - utrzymuje się mniej więcej na tym samym poziomie od kilku miesięcy, zaś dla betonu odnotowaliśmy niewielki wzrost (wykresy poniżej).
Od stycznia 2019 r. do stycznia 2024 r., w oparciu o dostępne dane opublikowane przez GUS, wskaźnik korygujący ceny dla nawierzchni bitumicznej wyniósł 1,2639, natomiast dla nawierzchni betonowej 1,2586. Biorąc pod uwagę rynkowe ceny i dane GUS, należy uznać, że wyliczone w oparciu o mechanizm waloryzacyjny wskaźniki, oddają realny obraz zmian cen na rynku. Dane sprzed roku można zobaczyć w komunikacie na naszej stronie internetowej.
Limit waloryzacyjny
W grudniu 2023 r. podpisaliśmy 97 aneksów waloryzacyjnych +/-15 procent Zaakceptowanej Kwoty Kontraktowej (ZKK) netto z 23 wykonawcami. W przypadku umów dotyczących opracowania dokumentacji przygotowawczej, projektów, a także nadzoru nad realizacją kontraktu obowiązuje 10-procentowy limit waloryzacyjny.
Aneksy waloryzacyjne dla kontraktów utrzymaniowych
Znając potrzeby rynku, w 2021 roku rozpoczęliśmy proces polegający na podwyższeniu limitu waloryzacyjnego bądź wprowadzeniu klauzuli waloryzacyjnej do już zawartych umów na bieżące utrzymanie dróg oraz na mniejsze zadania inwestycyjne (poza PBDK oraz PB100). W wyniku tych prac określiliśmy założenia do planowanego procesu aneksowania już zawartych umów na utrzymanie dróg. Do tej pory do GDDKiA wpłynęło 413 wniosków o waloryzację wynagrodzenia. Aktualnie podpisano 332 aneksy waloryzacyjne.
Waloryzacja dotyczy umów, które: pierwotnie zostały zawarte na okres dłuższy niż 12 miesięcy, lub termin ich realizacji został przedłużony umownie na okres dłuższy niż 12 miesięcy (przedłużenie nie wynikało z winy wykonawcy), zostały zawarte przed 24 lutego 2022 r. lub po 24 lutego 2022 r., ale oferty w przetargu złożone zostały przed tym terminem.
Jak zmieniał się limit waloryzacyjny?
Klauzula waloryzacyjna dla robót budowlanych została wprowadzona na kontraktach GDDKiA w listopadzie 2013 r. Wówczas ustanowiony został w umowie z wykonawcą limit waloryzacji na poziomie 1 proc. wartości ZKK. Następnie, w drugiej połowie 2017 r. limit waloryzacyjny został zniesiony i taki stan rzeczy utrzymywał się do końca 2018 r. Umowy bez limitu waloryzacji oraz z limitem +/- 1 proc. waloryzowane są w oparciu o wskaźniki cen obiektów drogowych (Wd) oraz wskaźniki cen obiektów mostowych (Wm) publikowane przez GUS.
W styczniu 2019 r. GDDKiA wprowadziła zupełnie nowy mechanizm oparty o tzw. „koszyk waloryzacyjny”, jednocześnie ustanawiając 5-proc. limit poziomu waloryzacji. Za zgodą Ministerstwa Infrastruktury w II poł. 2021 r. ogłosiliśmy pięć przetargów z limitem 7-8 proc.
W 2022 r. podpisaliśmy aneksy waloryzacyjne łącznie dla 117 inwestycji realizowanych przez 26 wykonawców.
Mechanizm waloryzacji - jak działa?
W skład „koszyka”, składającego się z głównych elementów cenotwórczych wpływających na ostateczny bilans kosztowy kontraktu, wchodzą ceny produkcyjne: paliwa, cementu, asfaltu, stali, kruszywa oraz średnie wynagrodzenia pracowników branży (wszystkie z ustalonymi stałymi wagami).
Dodatkowo pod uwagę brany jest indeks zmiany cen towarów i usług konsumpcyjnych - wskaźnik inflacyjny (CPI), który odzwierciedla pozostałe elementy cenotwórcze, które nie zostały wyodrębnione w „koszyku” (np. produkty spożywcze, usługi edukacyjne, usługi hotelowe).
Mechanizm waloryzacyjny oparty o „koszyk” na bieżąco reaguje na zmiany poszczególnych cen głównych elementów cenotwórczych. Tym samym wzrosty czy spadki cen jednego rodzaju asortymentu w danym okresie często bilansowane są spadkami czy wzrostami innych elementów. W przypadku projektów realizowanych w systemie Projektuj i buduj, waloryzacja następuje od wystawienia pierwszego Przejściowego Świadectwa Płatności (PŚP), wystawionego po upływie 12 miesięcy od daty rozpoczęcia prac, czyli jeszcze na etapie projektowania. W przypadku systemu Buduj, waloryzacja rozpoczyna się od pierwszego PŚP za roboty, czyli de facto od razu.
W zależności od aktualnej sytuacji gospodarczej i rynkowej, wskaźnik waloryzacyjny może przyjmować wartości dodatnie, co powoduje zwiększenie wynagrodzenia wykonawcy. Zdarzały się jednak również sytuacje, kiedy wskaźniki waloryzacyjne przyjmowały wartości ujemne. Tym samym następowało zmniejszenie należnego wynagrodzenia wykonawcy.
Jednym z głównych założeń mechanizmu waloryzacyjnego jest solidarny (50/50) podział ryzyka związanego ze wzrostem/spadkiem kosztów realizacji kontraktów pomiędzy wykonawcę a zamawiającego (GDDKiA). Przyjęto, że 50 proc. wartości kontraktu podlega waloryzacji. Takie podejście ma zapobiec sytuacji niekontrolowanego i nieograniczonego wzrostu kosztów inwestycji drogowych.
Wspólna odpowiedzialność za stabilność sektora
Należy podkreślić, że żadne rozwiązania, w tym mechanizm waloryzacji, nie zwalniają wykonawców z analizy ryzyka i rzetelnej wyceny ofert. Tylko należyta wycena usług gwarantuje stabilną realizację danego kontraktu. Dzięki niej wszystkie prace prowadzone przy inwestycjach zostaną wykonane terminowo i z zachowaniem odpowiedniej jakości.
