Budowy nie zapadają w sen zimowy
15.03.2023
Od 16 grudnia do 15 marca trwała kontraktowa przerwa zimowa na większości budów w województwie małopolskim. W tym czasie były jednak prowadzone prace na wszystkich kluczowych inwestycjach. Ich zakres zależał od stopnia zaawansowania budowy, pogody i lokalnych warunków terenowych.
Przerwa zimowa to prawo, a nie obowiązek wykonawców
Tej zimy prowadziliśmy prace na ponad 83 km nowych dróg w Małopolsce. Stopień zaawansowania ich budowy jest różny, jednak w każdym przypadku wykonawcy zdecydowali się na kontynuowanie prac podczas kontraktowej przerwy zimowej i nie korzystali z prawa do wstrzymania robót.
Główną przeszkodą w ostatnich miesiącach w prowadzeniu prac budowlanych była zmienna pogoda. Obfite opady śniegu pojawiły się już na początku grudnia. W kolejnych tygodniach na przemian padał śnieg i deszcz, ziemia zamarzała i odmarzała, zamieniając się często w grząskie błoto. Takie warunki znacznie utrudniały prace na budowach, nie można było np. wykonywać wykopów lub budować nasypów. Jednak w przypadku wszystkich inwestycji, również tych realizowanych w terenach górskich, wykonawcy planowali je w taki sposób, aby część prac móc prowadzić nawet w niesprzyjających warunkach pogodowych przy zachowaniu odpowiednich reżimów technologicznych.
S7
Droga S7 między granicą województw świętokrzyskiego i małopolskiego a Krakowem jest budowana na trzech odcinkach o łącznej długości ponad 42 km.

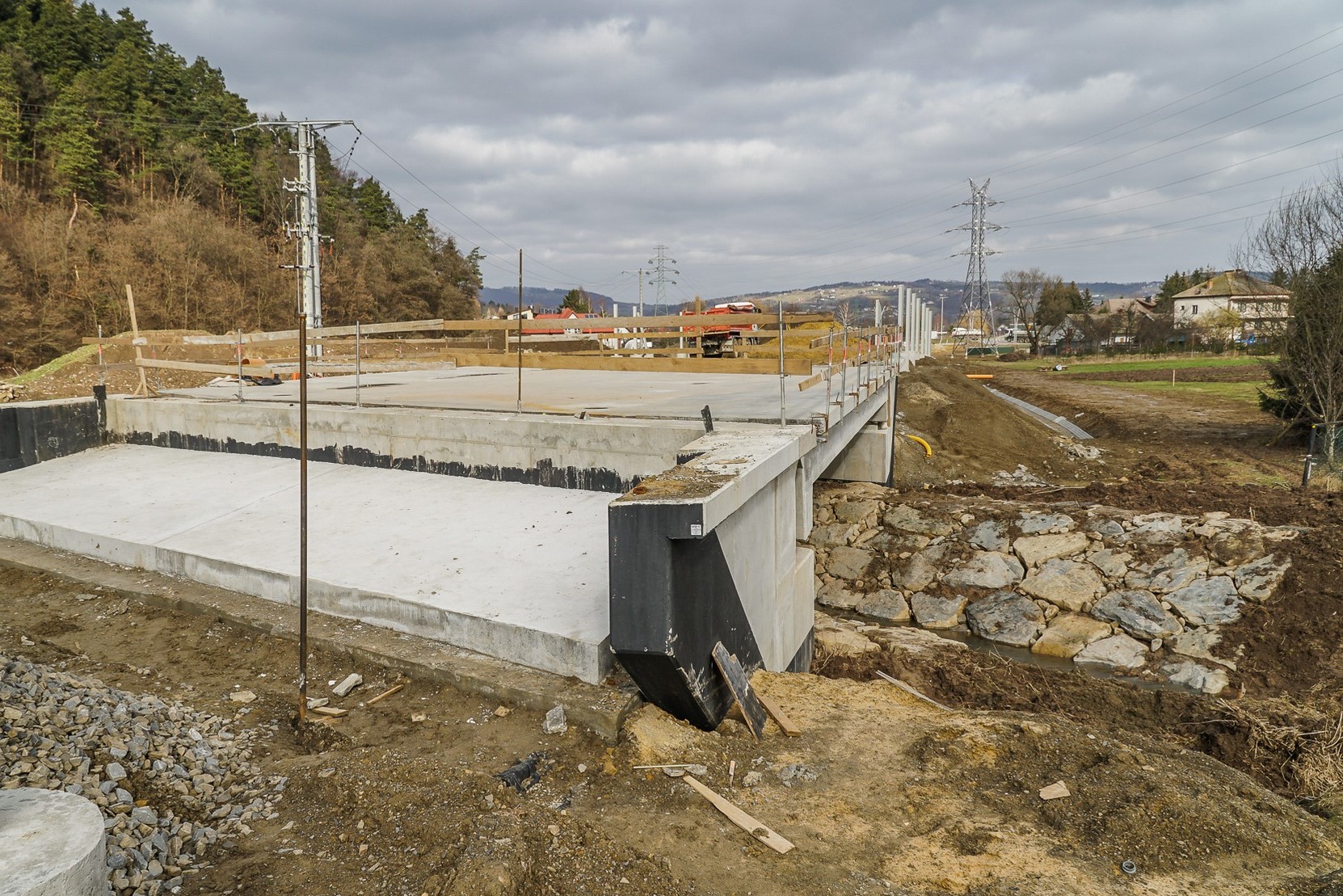

Odcinek Moczydło - Miechów ma długość 18,7 km i jest zaawansowany w największym stopniu. W zimie wykopano 60 tysięcy m³ ziemi. Przygotowano nasypy o objętości 20 tysięcy m³. Zamontowano 15 km barier drogowych. Prowadzono prace wewnątrz budynków Miejsc Obsługi Podróżnych w Giebułtowie i Małoszowie. Udało się wykonać wiele prac na mostach, wiaduktach i estakadzie - montowano kapy, deski gzymsowe, dylatacje. W ostatnich dniach przerwy zimowej oddano do użytku wiadukt w Brzuchani.
Planowany termin zakończenia tej inwestycji to wrzesień 2023 roku. Budowa tego odcinka dostała dofinansowanie ze środków UE w ramach Programu Operacyjnego Infrastruktura i Środowisko.

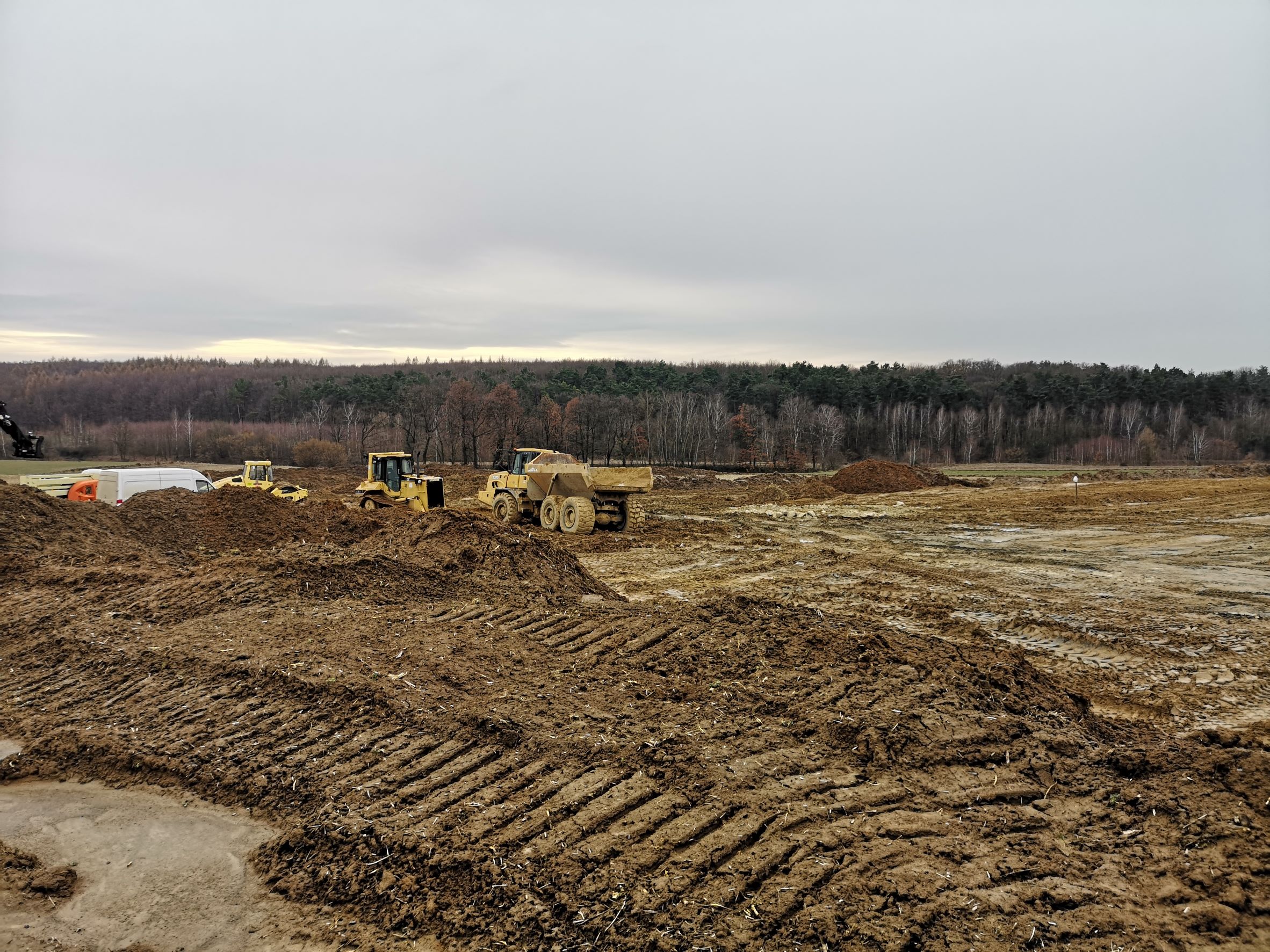

Prace na odcinku Miechów - Szczepanowice rozpoczęły się w październiku 2022 roku. Pierwszy etap prac obejmował usunięcie wierzchniej warstwy gleby z terenu przyszłej „ekspresówki”. Wykonano nasypy o objętości 39 tysięcy m³. Przebudowano 350 m sieci gazowej wysokiego ciśnienia, ułożono 250 m rur kanalizacji deszczowej i 600 m wodociągu. Przeprowadzono rozbiórkę 20 budynków i obiektów, które kolidowały z przebiegiem S7. Przygotowano wykopy pod fundamenty przyszłych mostów, wiaduktów i przejść dla zwierząt. Termin zakończenia budowy tego 5,3 km fragmentu S7 to sierpień 2024 roku.
Najbardziej skomplikowany fragment budowanej S7 to odcinek pomiędzy węzłami Widoma i Kraków Nowa Huta o długości 18,3 km. Droga przebiega częściowo przez zurbanizowane tereny Nowej Huty i będzie częścią „ringu krakowskiego” – IV obwodnicy otaczającej miasto. Stąd duża część prac wykonanych zimą wiązała się z przebudową sieci – energetycznych, teletechnicznych, kanalizacji sanitarnej, kanalizacji deszczowej, gazociągów i wodociągów. Ponadto prowadzono zróżnicowane prace na 39 mostach, wiaduktach i estakadach, które powstają na tej trasie. Były to roboty fundamentowe, szalunkowe i zbrojeniowe oraz montaż belek. Budowano mury oporowe, zbiorniki retencyjne. Rozebrano i przygotowano do odbudowy w nowej lokalizacji schron amunicyjny fortu Dłubnia.
Planowany termin zakończenia tej inwestycji to listopad 2024 roku. Budowa tego odcinka dostała dofinansowanie ze środków UE w ramach Programu Operacyjnego Infrastruktura i Środowisko.
Północna Obwodnica Krakowa

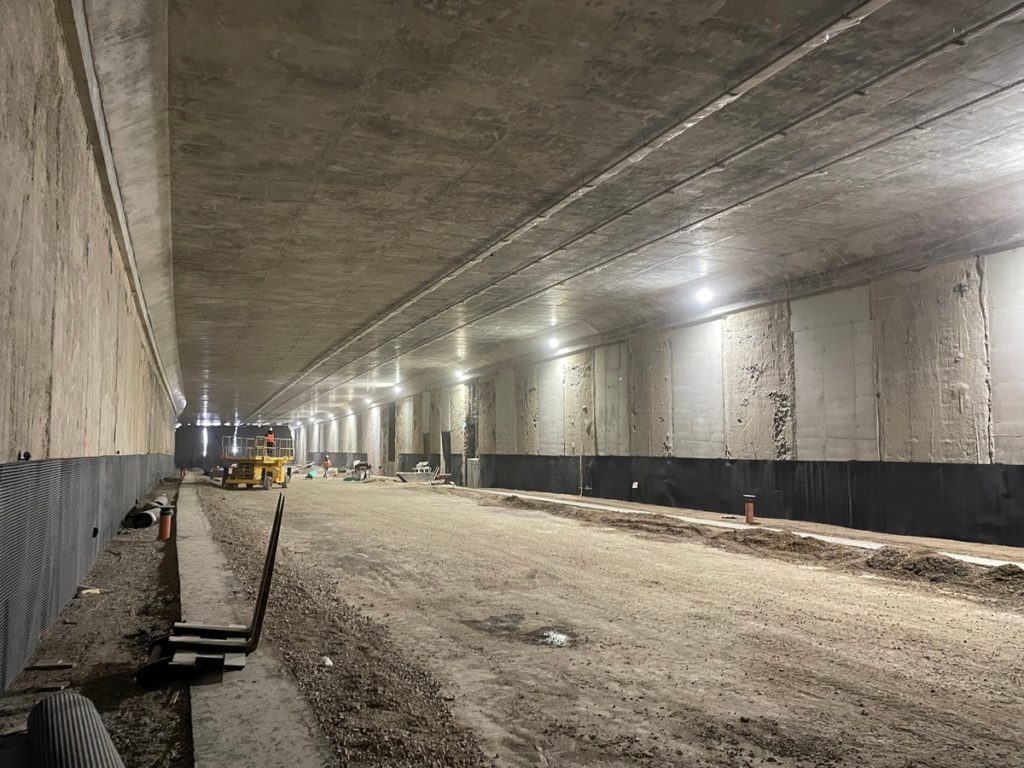

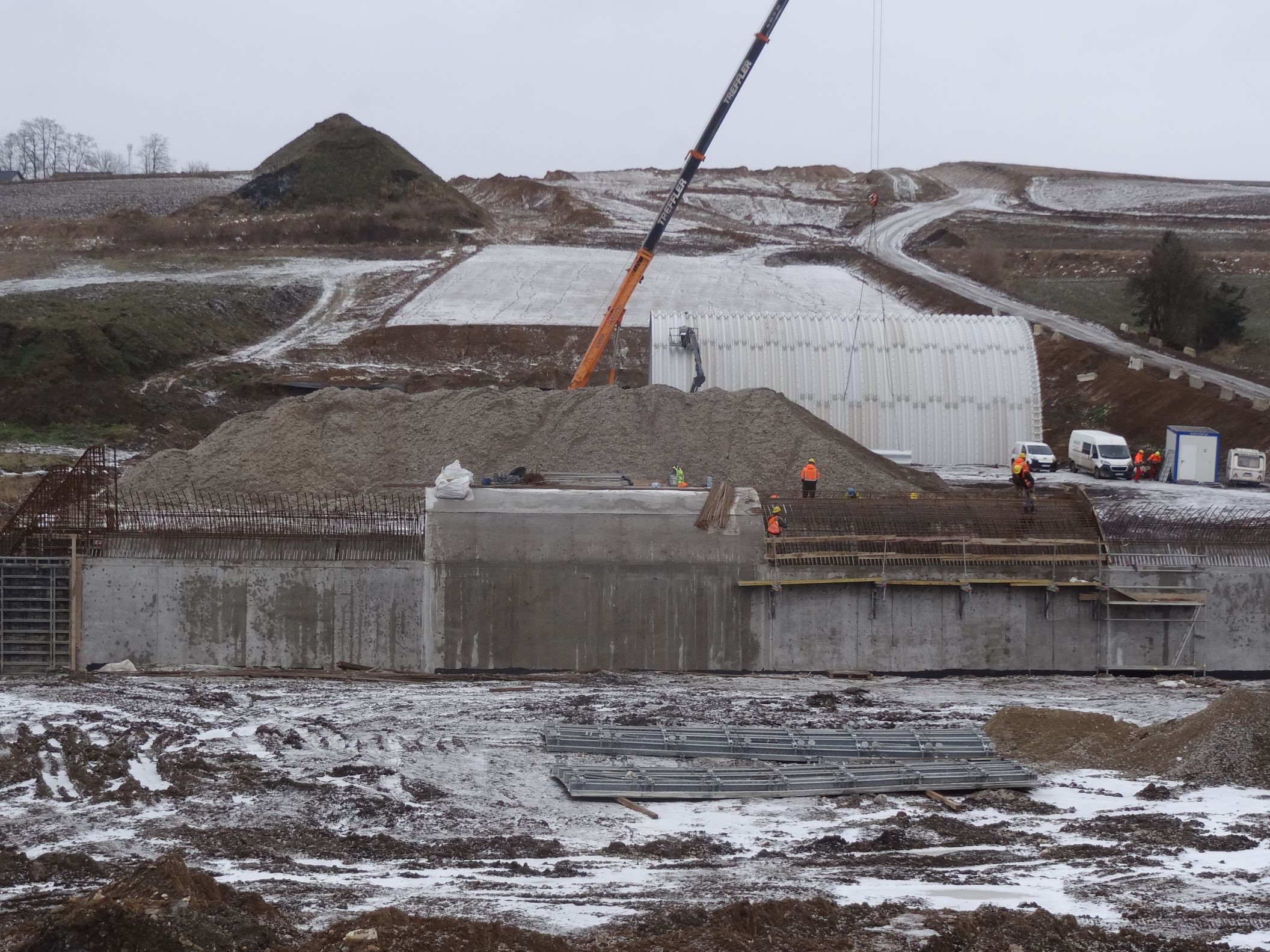

Na budowie 12,3 km drogi S52, która połączy S7 i DK94 i domknie krakowską obwodnicę, powstają dwa tunele – w Zielonkach (653 m długości) i Batowicach (496 m długości). W tych obiektach zastosowano specjalne kurtyny, które pozwalały prowadzić prace wewnątrz mimo niesprzyjającej pogody. W Zielonkach wykonywano płyty denne. W tunelu w Batowicach trwały prace wykończeniowe, związane z wykonaniem płyty dennej, drenażu, odwodnienia liniowego, zabudowy chodników, nisz ewakuacyjnych, montażu kanału i systemów teletechnicznych oraz systemu gaszenia. Ten obiekt jest już gotowy w ponad 90 proc.
Poza tunelami prace realizowane były głównie na mostach i wiaduktach – budowano ustroje nośne, podpory, wykonywane były prace żelbetowe. Prowadzono także prace wykończeniowe w budynkach Obwodu Utrzymania Drogi przy węźle Modlnica.
Przewidywany termin oddania tej inwestycji do użytku to wrzesień 2024 roku. Budowa Północnej Obwodnicy Krakowa dostała dofinansowanie ze środków UE w ramach Programu Operacyjnego Infrastruktura i Środowisko.
Rozbudowa jezdni A4 o trzeci pas

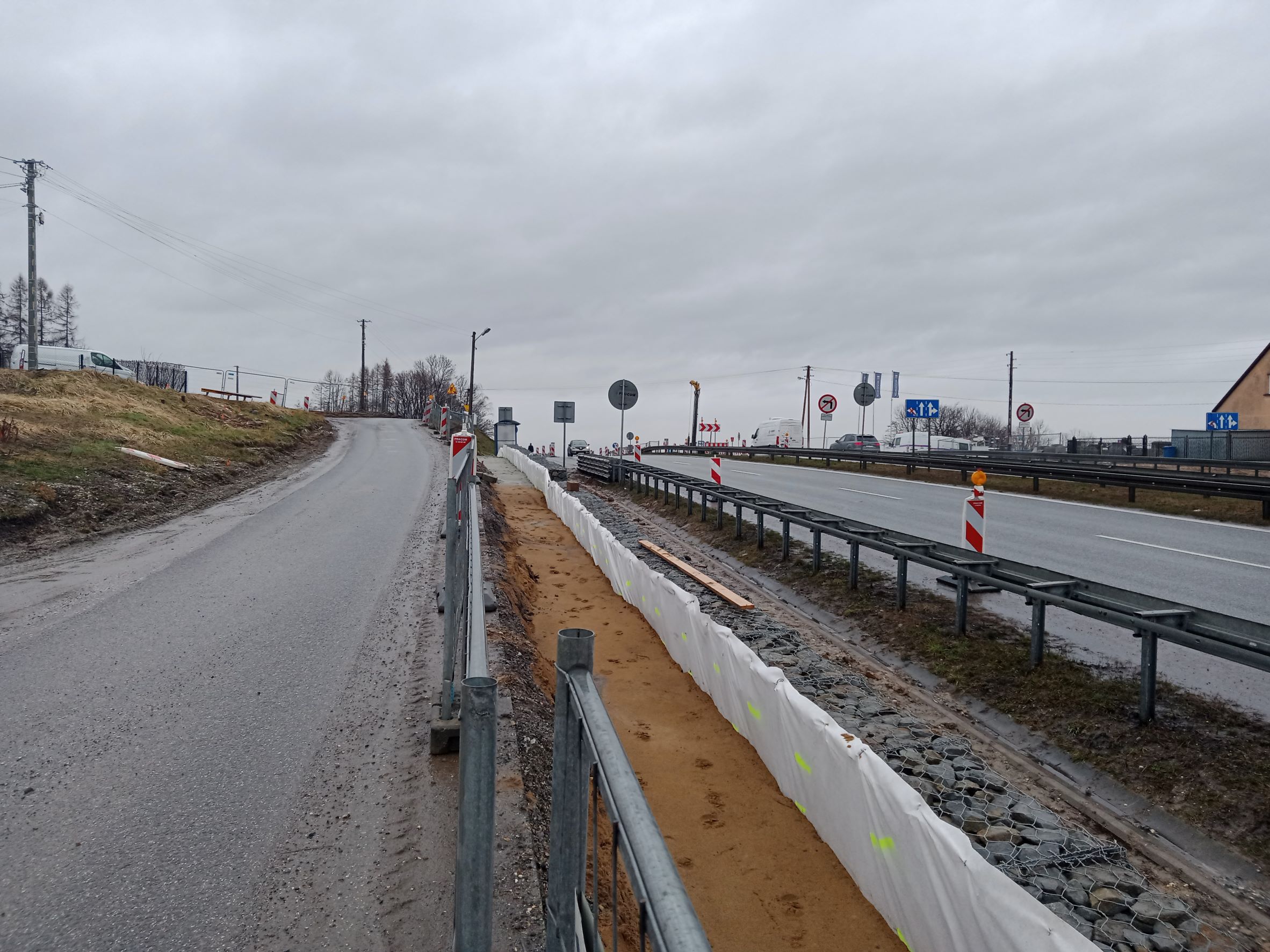

Pomiędzy węzłem Kraków Południe a wiaduktem w ciągu ul. Kąpielowej trwa poszerzanie autostrady A4 o trzeci pas ruchu. Inwestycja prowadzona jest na jezdni w kierunku Rzeszowa na długości 900 m. W zimie zakończono prace w zakresie przezbrajania sieci i budowano nowe ekrany akustyczne. Poprawiono również odwodnienie drogi.
Prace przy poszerzeniu tego fragmentu A4 mają się zakończyć w maju 2023 roku.
DK7 węzeł Gaj
Budowa węzła na „zakopiance” rozpoczęła się dwa miesiące przed rozpoczęciem przerwy zimowej. Od grudnia do marca kontynuowane były prace przygotowawcze. Przeprowadzono wycinkę drzew i krzewów oraz rozbiórkę budynków. Rozpoczęto przebudowę sieci elektrycznej i światłowodowej. Budowany jest mur z koszy gabionowych. Przygotowane zostały platformy, które będą wykonywały palowanie pod przyszłe fundamenty wiaduktu.
Planowany termin zakończenia budowy nowego węzła to koniec 2023 roku.
DK47 Rdzawka - Nowy Targ

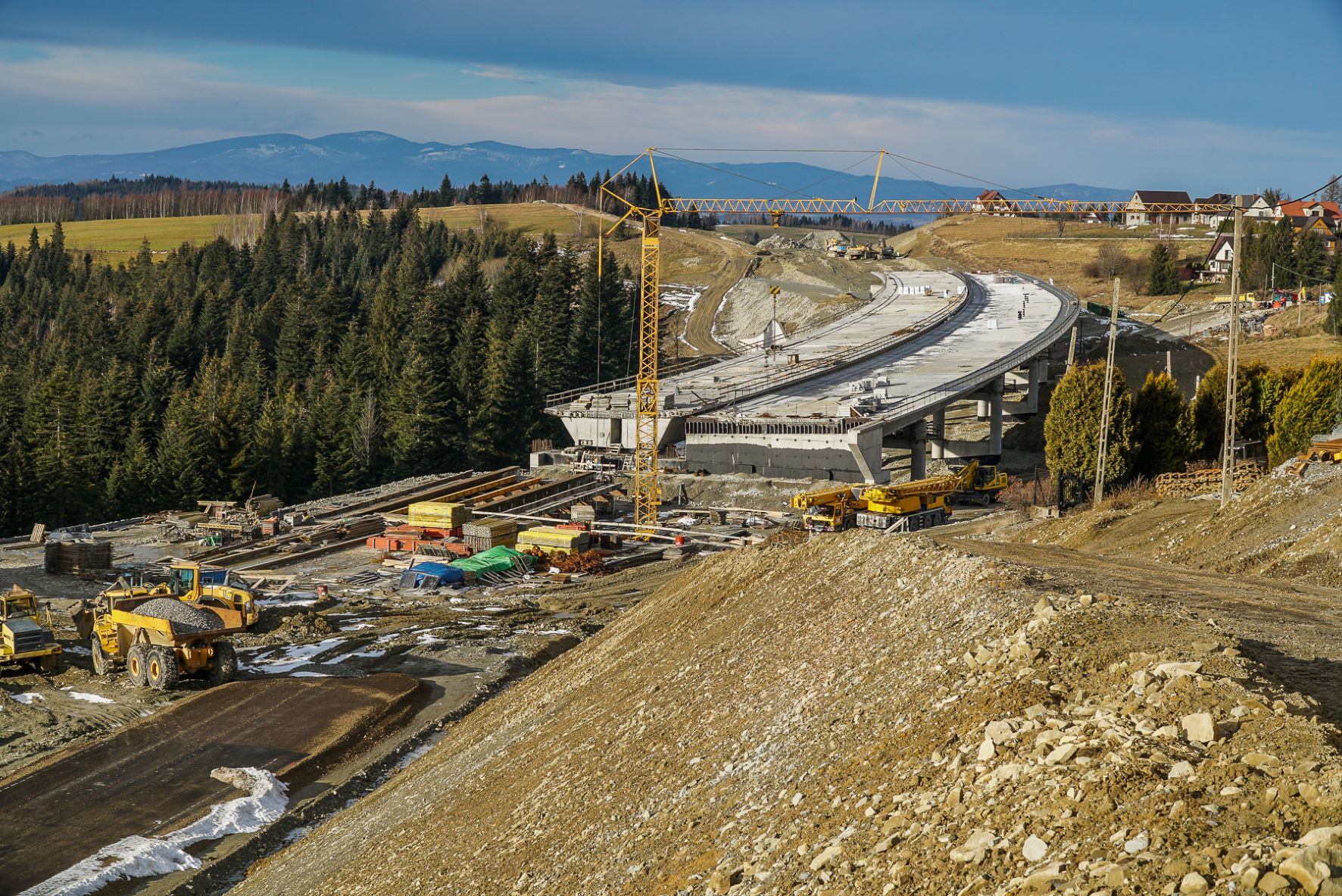

Budowa nowej dwupasmowej drogi z Rdzawki do Nowego Targu o długości 16,1 km prowadzona jest w terenie górskim. Ze względu na ostrzejszy niż na nizinach klimat przerwa zimowa trwa tutaj dłużej, od 1 grudnia do 31 marca. Przerwa więc wciąż na tej budowie trwa, jednak – podobnie jak na innych naszych inwestycjach – nie jest to czas bezczynności.
Gdy warunki pogodowe na to pozwalały, realizowano prace na mostach, wiaduktach i estakadach, w tym na najdłuższym obiekcie na tym odcinku – estakadzie w Lasku o długości 702 m i wysokości podpór prawie 25 m. Budowano ustroje nośne, montowano belki, wykonywano roboty szalunkowe, zbrojeniowe i żelbetowe. Przygotowywano pale pod ekrany akustyczne. Kilkukrotnie, ze względu na bardzo niskie temperatury sięgające minus 17 stopni Celsjusza, wstrzymywano wszystkie prace.
Mimo zimy i obfitych opadów śniegu udało się wykopać 60 tysięcy m³ twardej skały. Na teren budowy przywieziono 20 tysięcy ton kruszywa, które zostanie wykorzystane w budowie drogi.
Przewidywany termin zakończenia budowy tego odcinka to wrzesień 2024 roku.
DK47 rondo Spyrkówka

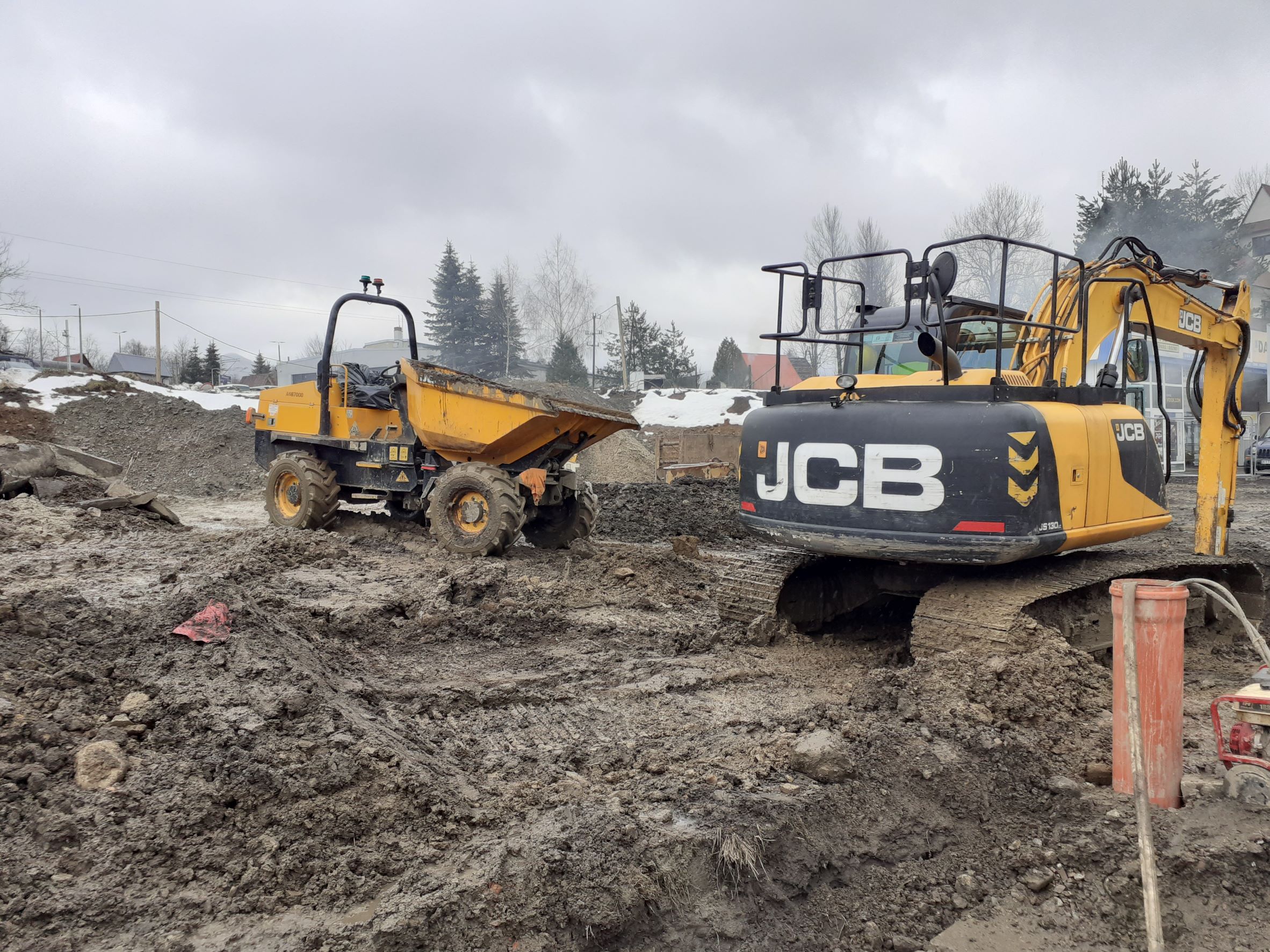

Rondo w Zakopanem budowane na skrzyżowaniu ul. Kasprowicza i ul. Spyrkówka to inwestycja, która rozpoczęła się w listopadzie 2022 r., czyli miesiąc przed rozpoczęciem przerwy zimowej. Od grudnia do marca wykonawca prowadził przede wszystkim roboty ziemne i przygotowawcze. Wykonano prace związane z budową kanalizacji deszczowej i zabezpieczeniem infrastruktury teletechnicznej i energetycznej, która koliduje z inwestycją.
Planowany termin oddania ronda do użytkowania to kwiecień 2024 roku.
DK28 Obwodnica Chełmca

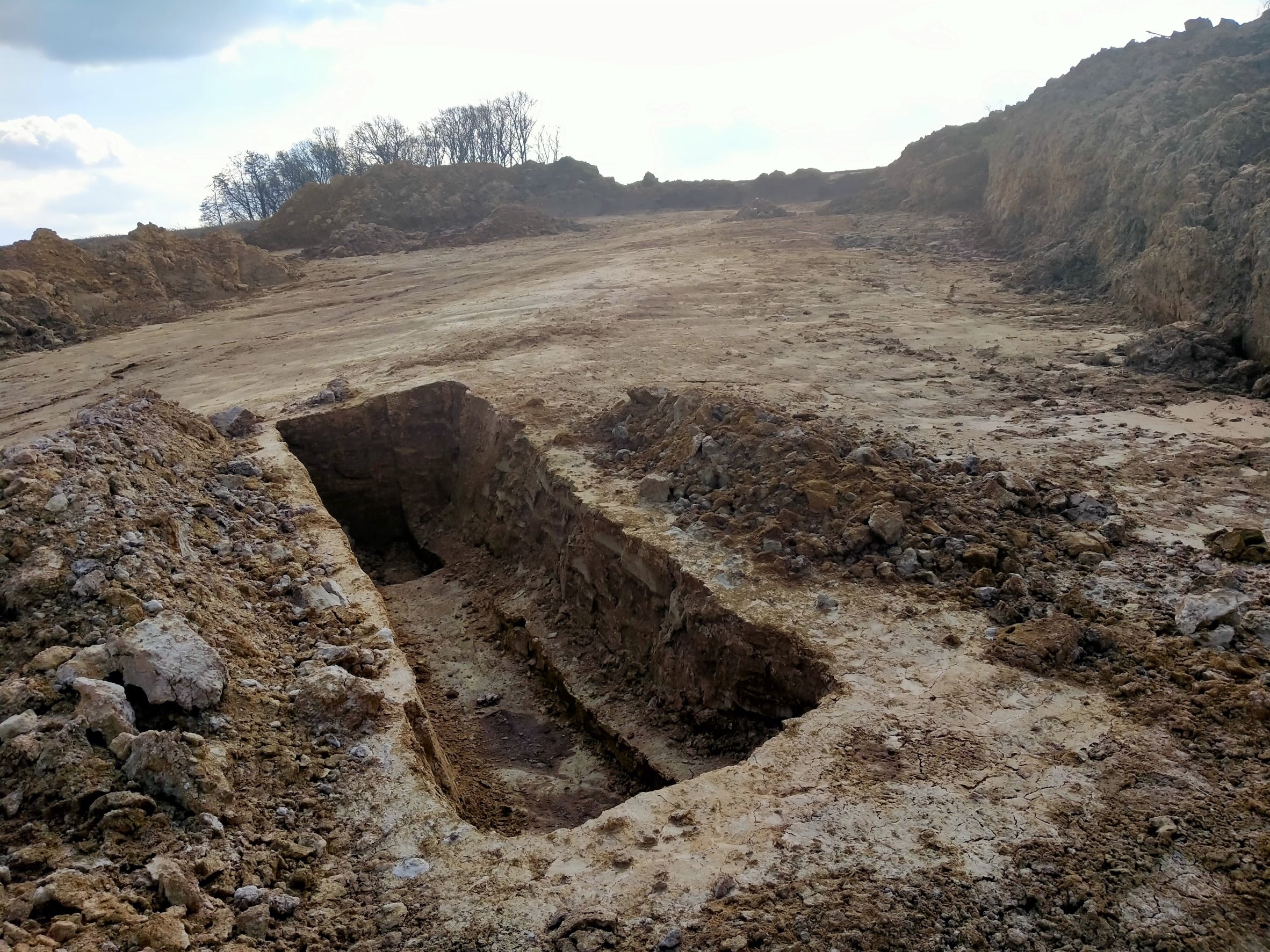

Krótki, bo o długości jedynie 1,4 km, odcinek obwodnicy Chełmca, ma ogromne znaczenie dla poprawy warunków drogowych w okolicy Nowego Sącza. Ten fragment DK28 będzie uzupełnieniem północnej obwodnicy Nowego Sącza i pozwoli na wyprowadzenie ruchu tranzytowego z centrum Chełmca. W zimie, która na tym terenie trwa zgodnie z kontraktem od 1 grudnia do 31 marca, wykonano nasypy, ściany oporowe oraz pale pod ekrany akustyczne. Budowano kanalizację deszczową i przebudowano sieć energetyczną wysokiego napięcia. Dzięki prowadzeniu prac w zimie przygotowano wcześniej niż planowano wszystkie ustroje nośne mostów.
Planowany termin oddania obwodnicy do użytkowania to koniec lipca 2023 roku.
DK75 Łącznik brzeski
Budowa tego odcinka o długości 3 km rozpoczęła się we wrześniu 2022 roku. Zima była więc czasem przede wszystkim prac przygotowawczych. Przeprowadzono karczowanie terenu, rozbiórkę budynków, wykop i wzmocnienie nowego koryta rzeki Uszwicy. Trwały badania archeologiczne na czterech stanowiskach.
Planowany termin zakończenia budowy to połowa 2024 roku.
DK44 Obwodnica Oświęcimia
Budowa 9 km trasy, która połączy Oświęcim z budowaną drogą ekspresową S1 i wyprowadzi ruch tranzytowy na południe od miasta, rozpoczęła się w listopadzie 2022 roku. W zimie prowadzono prace przygotowawcze, związane z wycinką drzew, robotami saperskimi, przygotowaniem dróg technologicznych, zabezpieczeniem ujęcia wód podziemnych „Zasole” i badaniami archeologicznymi. Wykonano prace rozbiórkowe, przebudowę sieci wodociągowej, gazowej, teletechnicznej i elektroenergetycznej. Wzmacniano również podtorze pod linią kolejową, pod którą będzie budowany przejazd.
Planowany termin zakończenia budowy to II kwartał 2024 roku.
