75% powiatów wdrożyło układ PL-EVRF2007-NH
09.12.2022
W powiatach: jarocińskim, limanowskim, nowotarskim, opatowskim, ostrowieckim, poznańskim, tomaszowskim (woj. łódzkie), zduńskowolskim oraz w mieście Kielce do zbiorów szczegółowej osnowy wysokościowej został wdrożony układ PL‑EVRF2007-NH. Jednocześnie powiat parczewski przekazał informację o rozpoczęciu prac wdrażania układu PL-EVRF2007-NH. Na terenie całego kraju, w zbiorach szczegółowej osnowy wysokościowej, układ PL-EVRF2007-NH został wprowadzony w 285 powiatach, natomiast w 94 powiatach trwają prace wdrożeniowe. Jedynie w powiecie krasnostawskim nie rozpoczęto jeszcze prac wdrożeniowych.
Główny Geodeta Kraju kontynuuje wsparcie wdrażania w zakresie merytorycznym oraz finansowym, polegającym na refundacji części kosztów poniesionych przez powiat na realizację prac w bieżącym roku. Porozumienia w tym zakresie są realizowane z 32 jednostkami, zaś w 28 jednostkach zakończone zostały w tym roku prace objęte porozumieniami. Z 7 powiatami podpisane zostały porozumienia na prace realizowane w roku 2023, a z 3 powiatami trwa uzgadnianie treści porozumień. Na pomoc finansową w bieżącym roku zagospodarowano już 5 326 206,00 zł, a od początku jej udzielania kwota ta wynosi 9 949 177,49 zł.

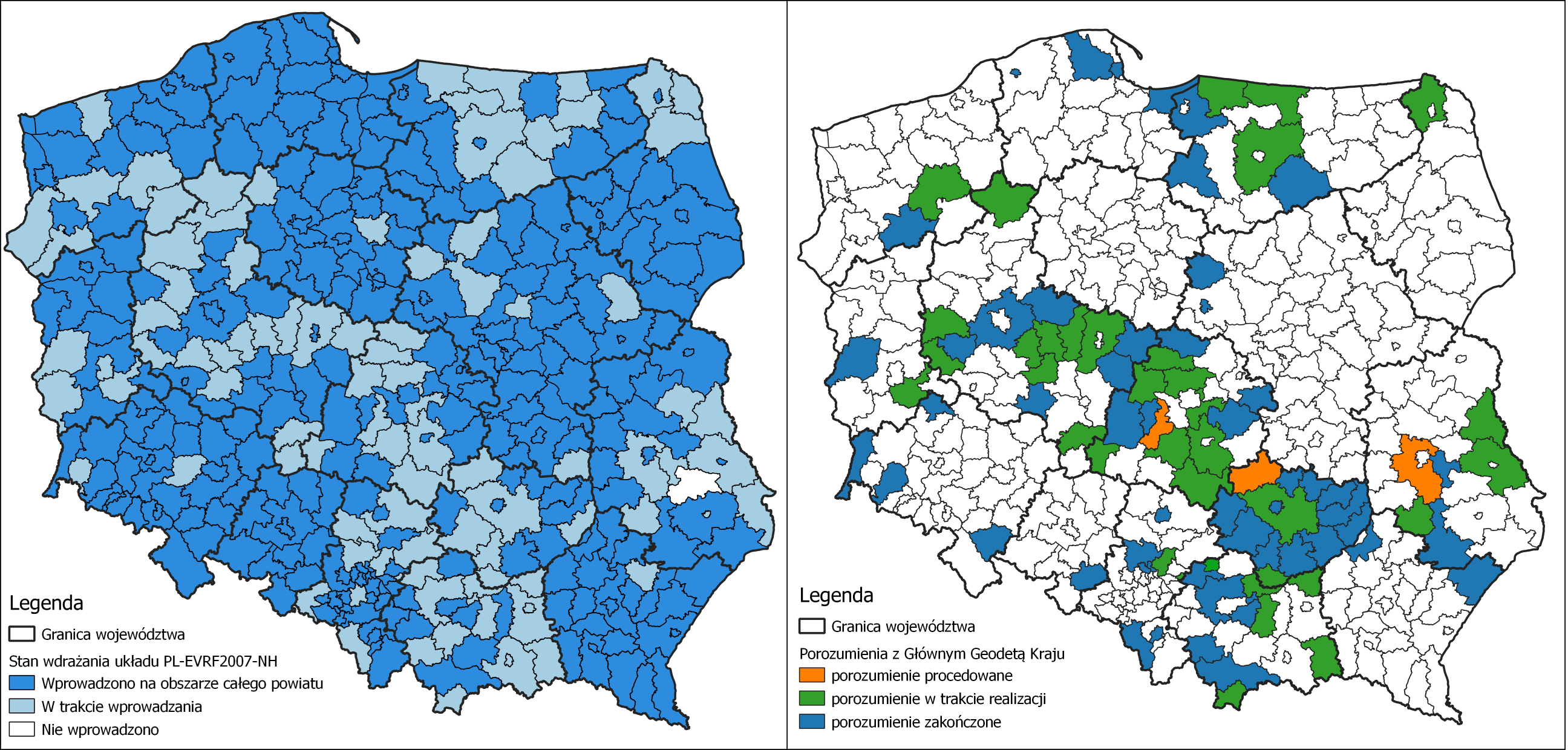

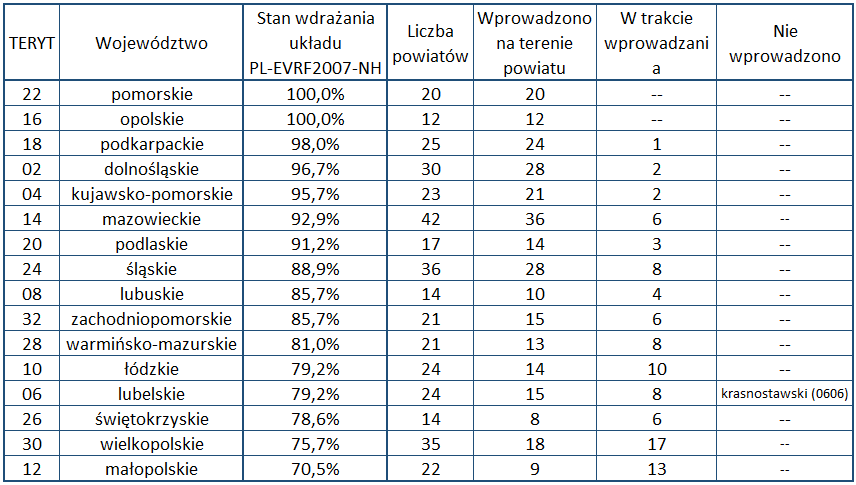

Aktualny stan wdrożeń układu PL-EVRF2007-NH przedstawiamy poniżej.
Stan wprowadzania układu wysokościowego PL-EVRF2007-NH można monitorować w serwisie www.geoportal.gov.pl po włączeniu warstwy „Stan wdrażania układu EVRF2007”, znajdującej się w grupie warstw „Specjalistyczne informacje geodezyjne”. Warstwa jest na bieżąco aktualizowana na podstawie informacji uzyskiwanych z powiatów. Jeżeli organ wdrożył układ PL‑EVRF2007-NH w szczegółowej osnowie wysokościowej lub jest w trakcie prac wdrożeniowych, a nie jest to widoczne na warstwie, prosimy o kontakt z Głównym Urzędem Geodezji i Kartografii: gugik@gugik.gov.pl.
