Stabilizacja CEPiK 2.0 - Raport za dzień #03 (2017-11-15)

16.11.2017

Podsumowanie

Podczas trzeciego dnia stabilizacji powdrożeniowej CEPiK 2.0 nie wystąpiła żadna awaria.
Wystąpiły 2 błędy krytyczne. Jedeń z nich został naprawiony.
Wydano 29,5 tys. DR i PC – dla porównania 18/10 (również środa) wydano 38,1 tys. takich dokumentów.
Nie odnotowano przerw w działaniu systemu.
Obciążenie systemu centralnego CEPiK 2.0 jest monitorowane w trybie ciągłym i nie odnotowano żadnych problemów z jego wydajnością.

Raport szczegółowy

Kontekst

Grupa MC realizuje stabilizację powdrożeniową bazy centralnej CEPiK 2.0.

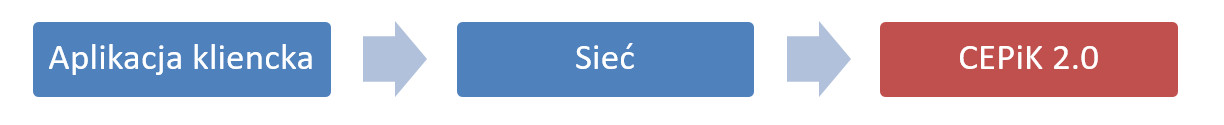

Zasady kontraktowe Programu CEPIK 2.0 powodują, że Grupa MC nie posiada kontroli nad procesem E2E.
Poza kontrolą MC pozostają w związku z tym aplikacje klienckie (SI Pojazd – Wykonawca poza Nadzorem MC/COI) oraz warstwa sieciowa (Operatorzy Telekomunikacyjni poza Nadzorem MC/COI).

Problemy

Kategoria

Liczba

Komentarz

Awarie

0

Brak awarii.

Błędy krytyczne

2

W tym 1 otwarty w dniu 2017-11-14. 1 został naprawiony.

Pozostałe błędy

85

~30% zostało naprawionych.



Starostwa

Nie odnotowańo zgłoszeń o przerwach w działaniu.

Wsparcie

Service Desk MC/COI

  • Obsada Service Desk: 30 osób
  • Liczba odebrańych rozmów: 651
    • Liczba przyjętych zgłoszeń o błędach: 255
    • Liczba rozmów dotyczących certyfikatów vpn (SKP): ~400

Performance systemu

Pozycja

2017-11-15

2017-11-14

Wydanie DR

17 111

15 911

Wydanie PC

12 350

11 182

Zamówienie DR

29 572

27 924

Przerejestrowanie

1 712

1 474



Stacje Kontroli Pojazdów

Badania

2017-11-15

2017-11-14

Wykonane badania techniczne

55 199

37 146

  • Pozytywne

54 342

35 920

  • Negatywne

1 847

1 216

Podłączenie do bazy centralnej

2017-11-15

2017-11-14

Liczba podłączonych platform (producentów)

8/10

9/11

Liczba wszystkich SKP

~4 700

~4 700

Liczba SKP niepodłączonych

~1 100

~1 400

  • w tym SKP pracujących w trybie awaryjnym

~1 100

~1 400



Uwaga: Pomimo intensywnej akcji informacyjnej Grupy MC identyfikujemy istotne ryzyko braku podłączenia wszystkich SKP z systemem CEPiK 2.0 w przewidywalnym czasie.

Materiały

http://www.cepik.gov.pl/
